白山連峰を独り占め。目で楽しむ平屋住宅
小松市額見町
地域別に見る|小松市
物件データ
延床面積 | 130.18㎡(39.37坪) |
---|---|
施工面積 | 139.93㎡(42.32坪) |
営業担当 | 山田 |
現場担当 | 芦原 |
お客様のこだわり | 1.白山連峰を眺めながら、非日常を味わえる窓際ベンチ 2.”座”の空間を演出した広々LDK 3.個室感がありながらも、家族とのつながりも感じられるスタディコーナー 4.ご主人のこだわり満載。完全プライベート空間の書斎 5.耐震レベル最高峰。耐震等級3+構造計算の家 |
建築中レポート
- 1. 2020年10月31日
-
地鎮祭
地鎮祭を執り行いました。
工事の安全を氏神様に祈願します。
- 2. 2020年11月26日
-
基礎工事
着工致しました。
根切と砕石を行っています。
根切部分は後々基礎の地中梁となります。
- 3. 2020年12月01日
-
基礎工事
大外の型枠を建てて、配筋を行いました。
- 4. 2020年12月02日
-
基礎工事
配筋が完了致しました。
指定検査員による配筋検査を行います。
- 5. 2020年12月04日
-
基礎工事
底盤コンクリートの打設を行いました。
- 6. 2020年12月10日
-
基礎工事
立上りのコンクリートを打設しました。
- 7. 2020年12月16日
-
基礎工事
型枠を外しました。
外部の配管工事に入っていきます。
- 8. 2020年12月21日
-
設備工事
外部の配管を行っています。
- 9. 2020年12月22日
-
設備工事
処理浄化槽の取付を行いました。
- 10. 2021年01月14日
-
木工事
土台伏せを行いました。
- 11. 2021年01月16日
-
仮設工事
足場を組み、上棟の材料を養生します。
- 12. 2021年01月18日
-
上棟
垂木を架けた後、野地板を伏せて上棟が完了しました。
- 13. 2021年01月18日
-
上棟
束を建てて、母屋を組んでいきます。
- 14. 2021年01月18日
-
上棟
梁を架けていきます。
梁成は構造計算によって決められています。
- 15. 2021年01月18日
-
上棟
柱を建てていきます。
- 16. 2021年01月18日
-
上棟
上棟を執り行いました。
まずは建物の四方をお神酒でお清めします。
- 17. 2021年01月19日
-
木工事
外部を囲みながら、木材の防蟻処理を行います。
オレンジ色の着色はどこを塗っていないか確認のための物です。
- 18. 2021年01月20日
-
屋根工事
ルーフィングを敷き、瓦桟を打っていきます。
- 19. 2021年01月22日
-
木工事
受け金物を施工し、床の断熱材を施工します。
- 20. 2021年01月25日
-
木工事
壁の断熱材を施工しました。
- 21. 2021年01月27日
-
木工事
内壁の構造材を施工しています。
- 22. 2021年02月01日
-
電気工事
電気の配線を行いました。
- 23. 2021年02月04日
-
設備工事
エアコンの冷媒配管を施工しました。
- 24. 2021年02月06日
-
設備工事
床暖房のパネルを敷設しました。
- 25. 2021年02月09日
-
木工事
床のフロアを施工しています。
- 26. 2021年02月10日
-
木工事
壁の石膏ボードを施工し始めました。
- 27. 2021年02月12日
-
木工事
建具の枠を取付けています。
- 28. 2021年02月15日
-
木工事
壁のボードが仕上がってきました。
- 29. 2021年02月18日
-
木工事
和室の窓枠を施工しました。
- 30. 2021年02月22日
-
設備工事
ユニットバスを施工しました。
- 31. 2021年02月25日
-
木工事
天井に下地を行い、断熱材を充填しました。
- 32. 2021年03月02日
-
木工事
木工事が進むにつれて、配管の開口等も行っていきます。
- 33. 2021年03月05日
-
木工事
天井の石膏ボードを施工します。
- 34. 2021年03月08日
-
木工事
和室の天井に目地を付けました。
- 35. 2021年03月10日
-
木工事
キッチンのカウンターを施工しています。
- 36. 2021年03月12日
-
木工事
和室の枠を施工しました。
- 37. 2021年03月17日
-
外装工事
軒天を施工しました。
木目調の軒天が特徴的です。
- 38. 2021年03月17日
-
木工事
収納の枕棚を施工しました。
- 39. 2021年03月19日
-
屋根工事
太陽光パネルの敷設を行いました。
- 40. 2021年03月22日
-
左官工事
外壁の吹付を行いました。
- 41. 2021年03月24日
-
内装工事
壁紙の下地パテを施工しました。
- 42. 2021年03月29日
-
内装工事
クロス貼進行中です。
- 43. 2021年03月31日
-
内装工事
フロアタイルを施工しました。
- 44. 2021年04月02日
-
左官工事
基礎巾木の仕上げを行っています。
- 45. 2021年04月05日
-
タイル工事
玄関の壁にタイルを施工しました。
タイルはAERAS(アエラス)を使用しています。
- 46. 2021年04月07日
-
木製建具工事
障子を取り付けています。
- 47. 2021年04月14日
-
外構工事
- 48. 2021年04月20日
-

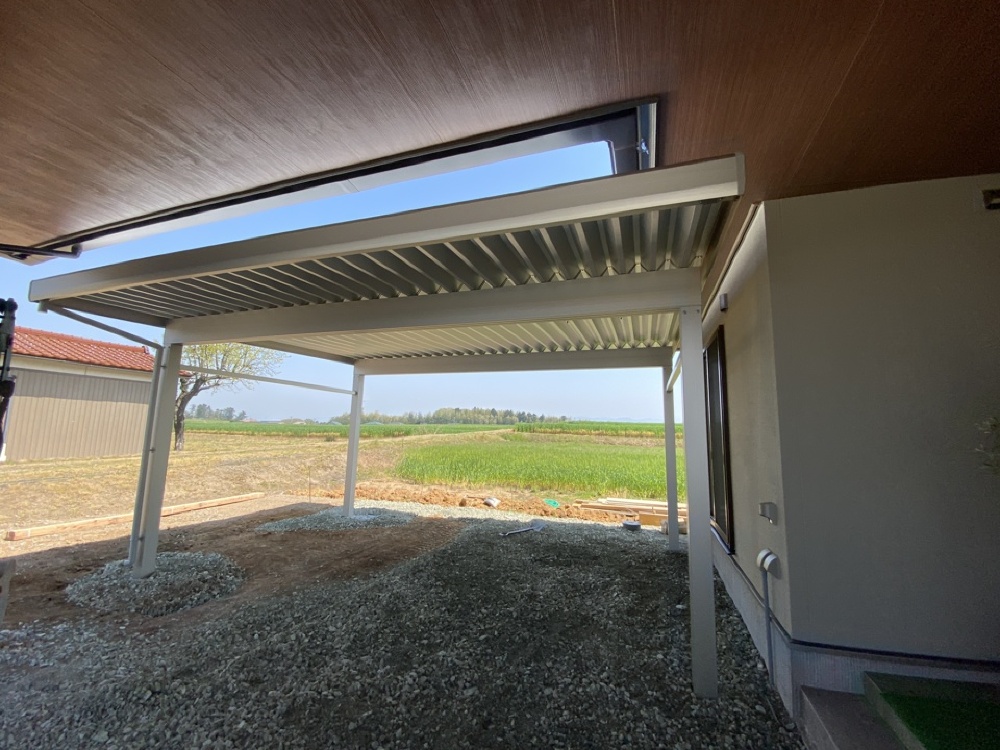

外構工事
カーポートを施工しました。
- 49. 2021年04月23日
-
外構工事
土間コンクリートを打設しました。
- 50. 2021年04月30日
-
竣工
- 51. 2021年04月30日
-
竣工
- 52. 2021年04月30日
-
竣工
- 53. 2021年04月30日
-
竣工
- 54. 2021年04月30日
-
竣工
- 55. 2021年04月30日
-
竣工
- 56. 2021年04月30日
-
竣工
- 57. 2021年04月30日
-
竣工
- 58. 2021年04月30日
-
竣工
- 59. 2021年04月30日
-
竣工
- 60. 2021年04月30日
-
竣工
- 61. 2021年04月30日
- 62. 2021年04月30日
-
竣工
- 63. 2021年04月30日
- 64. 2021年04月30日
-
竣工
- 65. 2021年04月30日
-
竣工
- 66. 2021年04月30日
-
竣工
