まちなかで、敷地の形を活かして広々と暮らせるお家

金沢市長土塀 D様邸

地域別に見る|金沢市

物件データ

延床面積122.96㎡(37.18坪)
施工面積132.49㎡(40.08坪)
営業担当西野
現場担当村井
お客様のこだわり仕様1 家族を見守りながら家事をスマートにこなせる見守り動線
2 窓の位置を工夫し落ち着いてくつろげる広々LDK
3 家族みんな読書が大好き!!LDKには大容量のライブラリーコーナー
4 シューズクロークに小屋裏収納、必要な場所に必要な収納でいつまでもキレイを保てる暮らし
5 長期優良住宅+準防火地域仕様で地震や火災に不安のない暮らし

建築中レポート

1. 2016年03月16日
アスファルト撤去

アスファルト撤去

駐車場だった時のアスファルトを撤去し工事のスタートとなります。

2. 2016年03月22日
地縄張り

地縄張り

建物の建つ位置に地縄を張りました。

3. 2016年03月27日
地鎮祭

地鎮祭

地鎮祭を行い工事の安全を祈願しました。

4. 2016年03月28日
遣り方

遣り方

遣り方を行い建物の建つ正確な位置を出しました。

5. 2016年03月30日
基礎工事~砕石転圧~

基礎工事~砕石転圧~

地盤改良が不要だったこの敷地ですが砕石を入れてしっかり転圧をかけました。

6. 2016年04月03日
基礎工事~配筋工事~

基礎工事~配筋工事~

外周の型枠を組み配筋工事を行いました。

7. 2016年04月04日
基礎工事~スラブC打ち~

基礎工事~スラブC打ち~

スラブコンクリートを打設しました。

8. 2016年04月07日
基礎工事~立上りC~

基礎工事~立上りC~

型枠を組み立上りコンクリートを打設しました。

9. 2016年04月11日
基礎工事~出来形検査~

基礎工事~出来形検査~

設計通りの寸法になっているか 天端レベルがあっているか検査を行いました。

10. 2016年04月13日
設備工事~先行配管~

設備工事~先行配管~

外部排水の先行配管を行いました。

11. 2016年04月16日
木工事~土台伏せ~

木工事~土台伏せ~

上棟に先立ち土台伏せを行いました。

12. 2016年04月20日
構造材搬入

構造材搬入

構造材が搬入されシート養生を行いました。

13. 2016年04月21日
上棟

上棟

上棟を始める前にお神酒を建物の四方にまいて、安全の祈願をします。

14. 2016年04月21日
上棟

上棟

1階の柱を立てています。
たくさんの柱があるので構造上しっかりとしています。

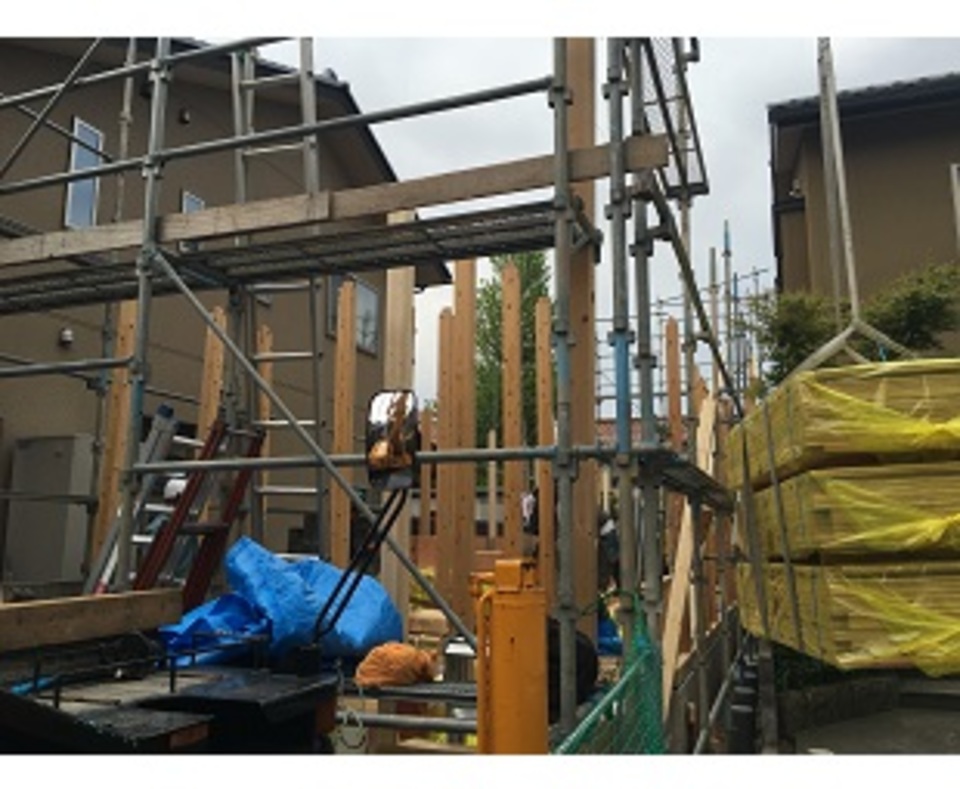

15. 2016年04月21日
上棟

上棟

2階の床の梁を施工しました。
たくさんの大工さんがしっかりと施工しています。

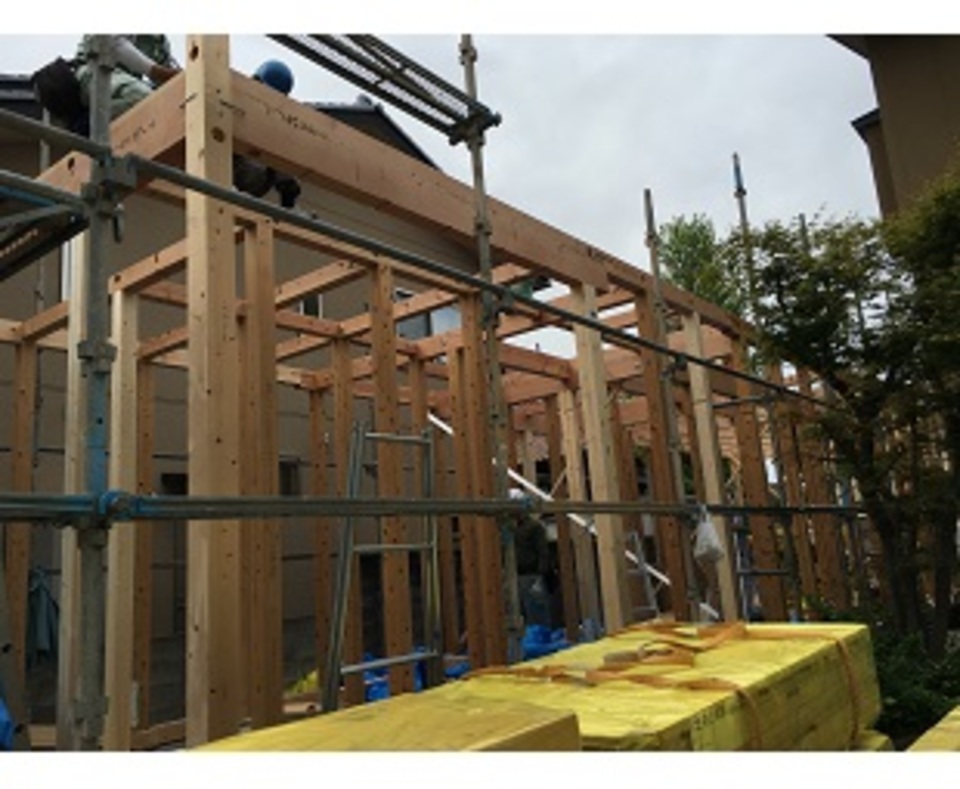

16. 2016年04月21日
上棟

上棟

2階の梁まで施工しました。
残すところ屋根だけです。

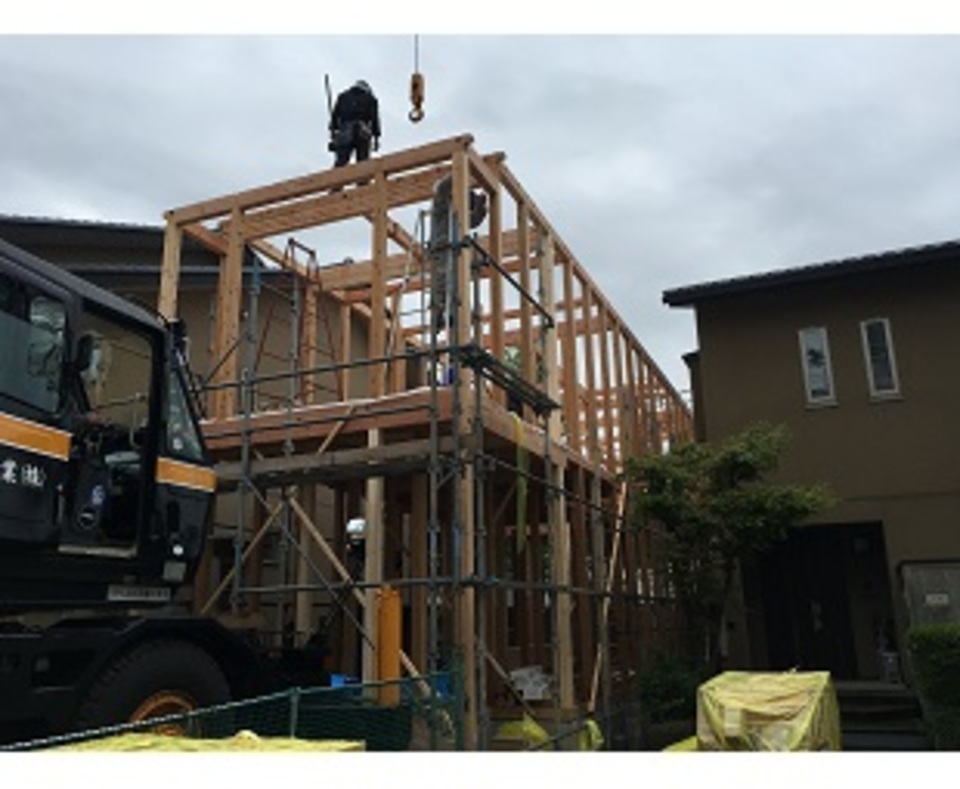

17. 2016年04月21日
上棟

上棟

屋根の垂木を架けました。
雨が降っているので、気を付けて作業を行っています。

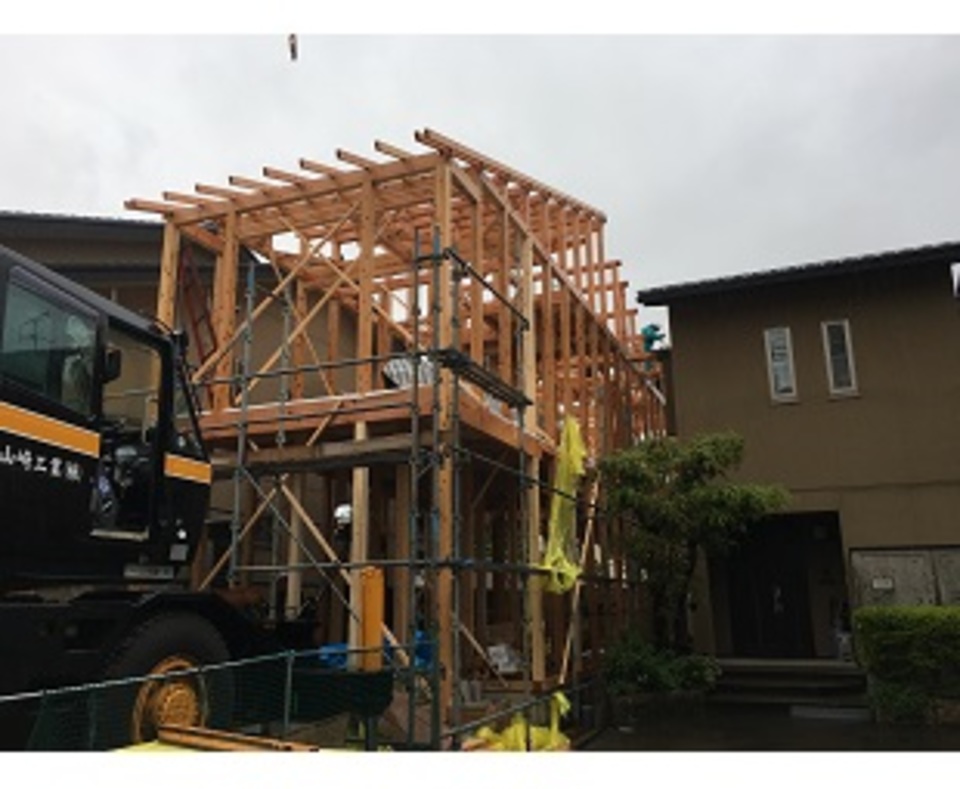

18. 2016年04月22日
上棟

上棟

2日かかりましたが、無事に屋根の野地板まで施工が終わりました。
D様、本日は本当におめでとうございます。

19. 2016年04月25日
屋根工事

屋根工事

ルーフィングを貼り終え、瓦を葺く準備をしています。

20. 2016年04月27日
屋根工事~落雪防止~

屋根工事~落雪防止~

屋根工事が完了 正面には落雪防止用の「ゆきもちくん」を設置。

21. 2016年04月28日

雑工事~防蟻処理~

雑工事~防蟻処理~

1階外周部分の防蟻処理を行いました。

22. 2016年04月30日
木工事~1階床組~

木工事~1階床組~

仮床を撤去し清掃 防蟻処理をして断熱材を施工し床の合板を貼ります。

23. 2016年05月06日
金属建具工事~サッシ取付~

金属建具工事~サッシ取付~

サッシを取付けました。
準防火地域なので、網入のガラスになっています。

24. 2016年05月07日
木工事~バルコニー下地~

木工事~バルコニー下地~

バルコニーの防水の下地を施工しています。
しっかりと勾配の計算も行って施工しています。

25. 2016年05月09日
木工事~床PB貼~

木工事~床PB貼~

2階の床の耐水PBを貼っています。
ビスピッチをしっかりと守っています。

26. 2016年05月11日
木工事~小屋裏PB貼り~

木工事~小屋裏PB貼り~

小屋裏のPBを貼っています。
防火用のPBです。

27. 2016年05月13日
防水工事~FRP防水~

防水工事~FRP防水~

ベランダのFRP防水を行っています。

28. 2016年05月16日
木工事~外壁下地~

木工事~外壁下地~

外壁のサイディング下地を行っています。

29. 2016年05月19日
電気工事~内部配線~

電気工事~内部配線~

打合せした図面に基づき内部配線を行っています。

30. 2016年05月23日
上部躯体検査

上部躯体検査

瑕疵保険の上部躯体検査を受け図面通りに筋違や金物が入っているか検査を受けました。

31. 2016年05月26日
木工事~1階床貼り~

木工事~1階床貼り~

1階部分の床材を貼っています。

32. 2016年05月28日
木工事~床貼り~

木工事~床貼り~

2階の床材を貼り進めています ウォールナットの木目が綺麗です。

33. 2016年05月30日
電気配線確認

電気配線確認

お施主様に現場に来て頂き、打合せした電気図とイメージの違いはないか確認頂きました。

34. 2016年05月31日
木工事~階段架け~

木工事~階段架け~

階段を架けてしっかり養生しました。

35. 2016年06月02日
設備工事~内部配管~

設備工事~内部配管~

2階にある水廻りの配管を行っています。

36. 2016年06月06日
木工事~内部PB貼り~

木工事~内部PB貼り~

内部のボード貼りを進めています。

37. 2016年06月07日
断熱工事~ベランダ下~

断熱工事~ベランダ下~

ベランダ下の断熱はボード状の断熱材を使用します。

38. 2016年06月08日
外装工事~サイディング張り~

外装工事~サイディング張り~

外部の下地が完了し、サイディング工事に入りました。 土台通気水切りからの施工。

39. 2016年06月09日
外装工事~ポーチ軒裏~

外装工事~ポーチ軒裏~

落ち着いた色合の軒裏ケイカル板

40. 2016年06月13日
木工事~内部PB貼り~

木工事~内部PB貼り~

引き続き内部の石膏ボードを貼っています。

41. 2016年06月17日
木工事~内部建具枠~

木工事~内部建具枠~

室内建具の枠材を取付しています。

42. 2016年06月20日
住設工事~ユニットバス組立~

住設工事~ユニットバス組立~

2階設置のユニットバスは鋼製の架台を掛け、その上に設置していきます。

43. 2016年06月21日
外装工事~サイディング張り~

外装工事~サイディング張り~

サイディング張りを進めています。

44. 2016年06月23日
木工事~和室造作~

木工事~和室造作~

和室の造作材の施工を行っています。

45. 2016年06月24日
木工事~和室造作~

木工事~和室造作~

引き続き和室の造作工事を行っています。

46. 2016年07月02日
木工事~意匠工事~

木工事~意匠工事~

寝室の意匠工事を行っています。

47. 2016年07月04日
木工事~天井PB貼り~

木工事~天井PB貼り~

1階の遮音用のグラスウールを入れ天井の強化ボードの施工を行っています。

48. 2016年07月06日
板金工事~雨樋取付~

板金工事~雨樋取付~

サイディング工事が完了し、雨樋の取付を行いました。

49. 2016年07月08日
左官工事~吹付養生~

左官工事~吹付養生~

吹付を行う為の養生を行い、下地のシーラを吹きました。

50. 2016年07月09日
左官工事~外壁リシン吹付~

左官工事~外壁リシン吹付~

天候を見ながら外壁のリシン吹付を行っています。

51. 2016年07月12日
木工事~和室造作~

木工事~和室造作~

床廻りの造作が終わりました。

52. 2016年07月13日
タイル工事~外装タイル貼り~

タイル工事~外装タイル貼り~

外壁に一部分にタイルを施工しています。

53. 2016年07月15日
木工事~意匠工事~

木工事~意匠工事~

リビングのTVボードを施工しています。

54. 2016年07月19日
住設工事~システムキッチン組立~

住設工事~システムキッチン組立~

システムキッチンを組立ました。

55. 2016年07月21日
木工事~意匠工事~

木工事~意匠工事~

玄関ホールの意匠工事を行っています。

56. 2016年07月23日
木工事~既製家具取付~

木工事~既製家具取付~

シューズボックスを取付しました。

57. 2016年07月25日
木工事~可動棚取付~

木工事~可動棚取付~

シューズクロークの可動棚の取付を行いました。

58. 2016年07月26日
木工事完了

木工事完了

木工事が完了し、明日より内装工事に入ります。

59. 2016年07月29日
内装工事~クロス貼り~

内装工事~クロス貼り~

下地のパテ処理が終わった所からクロスを貼り始めています。

60. 2016年08月01日
内装工事~クロス貼り~

内装工事~クロス貼り~

引き続きクロス施工を行っています。

61. 2016年08月03日
内装工事~和室塗壁~

内装工事~和室塗壁~

和室の壁はジュラク仕上です

62. 2016年08月04日
電気工事~照明器具取付~

電気工事~照明器具取付~

内装工事が完了 照明などの器具付に入りました。

63. 2016年08月08日
タイル工事~玄関床~

タイル工事~玄関床~

玄関ポーチの床のタイルを施工しています。

64. 2016年08月09日
空調工事~エアコン取付~

空調工事~エアコン取付~

エアコンの取付を行いました。

65. 2016年08月10日
内装工事~タタミ敷込み~

内装工事~タタミ敷込み~

和室の畳を敷込みしました。

66. 2016年08月17日
住宅設備機器工事~エコキュート取付~

住宅設備機器工事~エコキュート取付~

エコキュートの取付を行いました 室外機は2階のエアコンの室外機と合わせて2段積み

67. 2016年08月20日
部内検査

部内検査

主だった工事が完了し部内完了検査を受けました。

68. 2016年08月23日
外構工事~土間鋤取り~

外構工事~土間鋤取り~

外構工事に入りました 駐車土間の鋤取りから

69. 2016年08月27日
外構工事~土間コンクリート~

外構工事~土間コンクリート~

隣家の駐車スペースをお借りしてミキサー車をセットし、駐車土間コンクリートを打設しました。

70. 2016年08月29日
外構工事~植栽~

外構工事~植栽~

樹木を植え、芝生を貼りました。

71. 2016年08月30日
竣工~外観~

竣工~外観~

敷地形状を最大限活用した、間口3.64mの外観

72. 2016年08月30日
竣工~玄関ホール~

竣工~玄関ホール~

玄関ホールも広く明るい仕上り

73. 2016年08月30日
竣工~シューズクローク~

竣工~シューズクローク~

玄関横にあるシューズクローク 普段の靴はもちろん、季節の靴やコート、鞄などなんでも収納できます。

74. 2016年08月30日
竣工~リビング~

竣工~リビング~

リビングのTVボードは大工さんの手作り作品

75. 2016年08月30日
竣工~ダイニング~

竣工~ダイニング~

和室までつながるLDK 明るくとても広々してます。

76. 2016年08月30日
竣工~キッチン~

竣工~キッチン~

使い勝手を考慮したステンレスシンクのキッチン

77. 2016年08月30日
竣工~和室~

竣工~和室~

ジュラク塗の和室にモダンなプリーツスクリーンを取付

78. 2016年08月30日
竣工~1階WC~

竣工~1階WC~

79. 2016年08月30日
竣工~洗面脱衣室~

竣工~洗面脱衣室~

この家の特徴で2階にある水廻り 洗面脱衣室はサンルームも兼ねています。

80. 2016年08月30日
竣工~浴室~

竣工~浴室~

シンプルで清潔感のあるシステムバス

81. 2016年08月30日
竣工~2階WC~

竣工~2階WC~

82. 2016年08月30日
竣工~洋室A~

竣工~洋室A~

それそれのお子様が選ばれたカーテンがかわいいです

83. 2016年08月30日
竣工~洋室B~

竣工~洋室B~

84. 2016年08月30日
竣工~寝室~

竣工~寝室~

グッとシックにまとめた寝室
