タイル貼りの家
野々市北西部
地域別に見る|野々市市
物件データ
述べ床面積 | 42.4坪 |
---|---|
施工面積 | 48.43坪 |
担当営業 | 西野 |
現場担当 | 岡野 |
こだわり仕様 | ・光を取り込みつつ視線にも考慮したLDKのサッシの配置 ・外観デザイン(ファサード) ・奥様想いの家事コーナー ・収納量たっぷりのキッチン収納 ・見せる外構 etc |
建築中レポート
- 1. 2010年01月15日
-

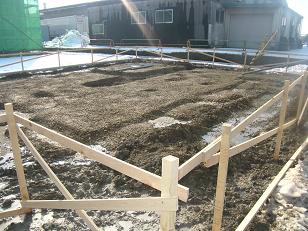

地盤改良工事
地盤調査によりφ600、L=2.5mの柱状改良を39本打設します。
- 2. 2010年01月19日
-
基礎工事

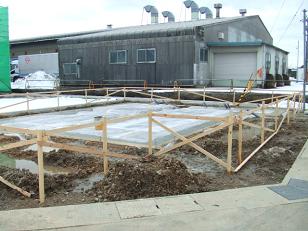

ベタ基礎の砕石敷き
- 3. 2010年01月20日
-
基礎工事
基礎下の防湿シートを敷き捨てコン打設しました。
- 4. 2010年01月29日
-

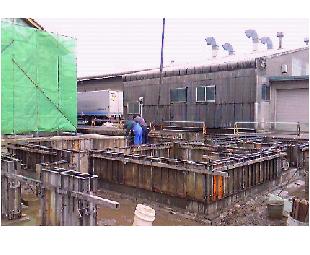

基礎工事
立ち上がりのコンクリートを打設しました。
- 5. 2010年01月30日
-
設備工事

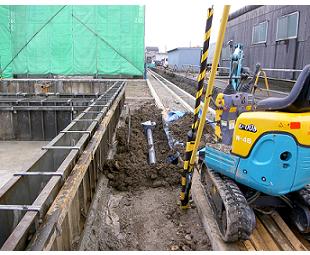

基礎立ち上がり養生期間中に外部の排水管を施工しています。
- 6. 2010年02月02日
-
木工事
ついに大工さんの出番です。
今日から土台引きです!!
- 7. 2010年02月03日
-
木工事

土台の間に65mmのミラフォームを敷き詰め床の合板を並べています。
- 8. 2010年02月04日
-
仮設工事
先行足場の施工中です。
いよいよ明日は建て方となりました。
いい天気になりますように・・・
- 9. 2010年02月05日
-

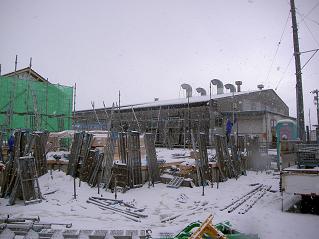

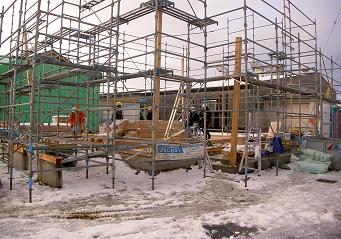

建て方
いよいよ建て方です。
昨日の願いが通じたのか、雪はあまり降らず
時折、太陽が顔を覗かせる天気となりました。
- 10. 2010年02月05日
-
建て方

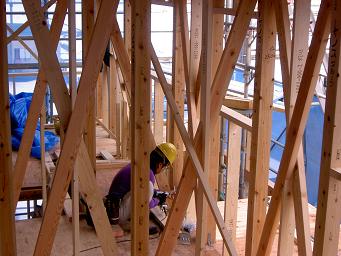

大工の棟梁が柱の傾きをチェックしている様子です。
柱がちゃんと垂直に立っているか確認し、固定していきます。
- 11. 2010年02月05日
-
建て方

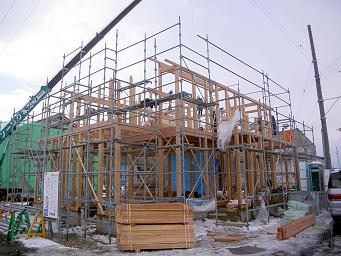

午前の作業が終了し、2階腰まで組上がりました。
- 12. 2010年02月08日
-
屋根工事

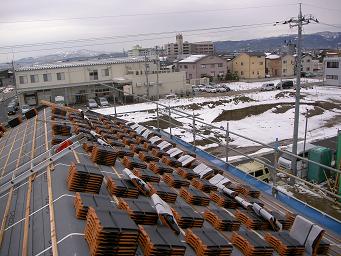

雪も溶けて今日から瓦工事です。
ルーフィングを施工完了し、瓦桟まで完了しました。
- 13. 2010年02月09日
-
木工事
大工さんが金物を施工中です。
コーワの家は全棟、構造計算を実施し金物の配置を決定しています。
- 14. 2010年02月11日
-
木工事

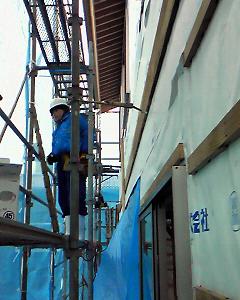

外部のドウブチ下地を施工中です。
タイペックで外部を囲い、サッシも取付完了し
だいぶ住宅らしくなって来ました。
- 15. 2010年02月13日
-
給排水設備工事

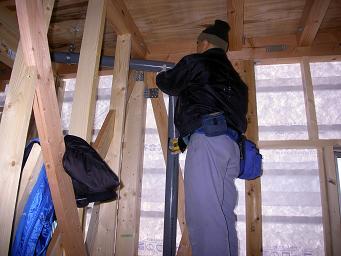

2階の設備の配管をしている途中です。
- 16. 2010年02月15日
-

木工事
小屋裏の界壁ボードの施工が完了しました。
火事の際、火を一時的に止める為に施工します。
- 17. 2010年02月16日
-
屋根工事

瓦工事が完了しました。
写真は車庫部分の落雪を考慮して取付した
「ゆきもち君」です。
- 18. 2010年02月16日
-
検査
本日は建築基準法の中間検査と瑕疵保険の金物検査を
同時に受けました。
- 19. 2010年02月17日
-
防水工事

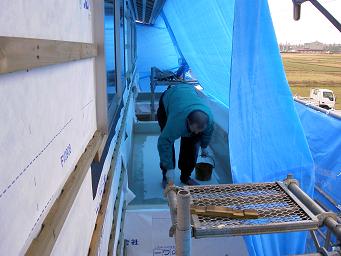

FRP防水施工しています。
写真はケイカル板にプライマーを塗っているところです。
- 20. 2010年02月17日
-
木工事
今回のモデルの大きな特徴のひとつ

リビングの大きな特注サッシが先日やっと納品され
本日、現場で取り付けされました。
天井まで伸びる大きなサッシはさすがの大迫力です。
- 21. 2010年02月18日
-
木工事

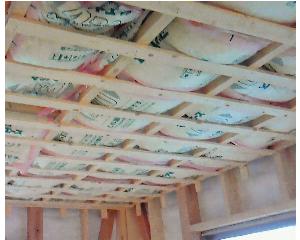

天井断熱材の施工状況です。
コーワの家は標準で次世代省エネ基準の断熱施工を行っています。 外部に面する天井断熱は16kの高性能グラスウールの2重張りです。
- 22. 2010年02月19日
-
外装工事
寒空の中、外装工事の職人さんががんばって、サイディングを
貼っています。 シートで全景は見えませんが、だいぶカッコになってきました!!
- 23. 2010年02月20日
-
木工事
今日から2階はフロア貼りに入りました。
明るい2階が足元も明るくなりさらに明るくなって見えます!
- 24. 2010年02月22日
-
設備工事
何をしているか皆さん分かりますか??

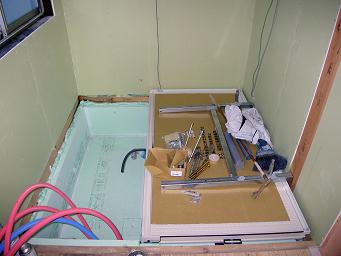

実はユニットバスの施工中なんです。
なかなかユニットバスの中を見る機会はないと思いますが
中は実はこうな構造になっています。
- 25. 2010年02月22日
-

木工事
1階も天井下地が出来上がりました。
- 26. 2010年02月23日
-
外装工事
サイディングが完了し、サイディングのジョイント部分から中に雨が進入しないように、コーキングで隙間を埋めていきます。
写真はコーキングの準備段階です。
- 27. 2010年02月24日
-
タイル工事
ついに今回のモデルの最大の見所の外壁タイル工事が始まりました。

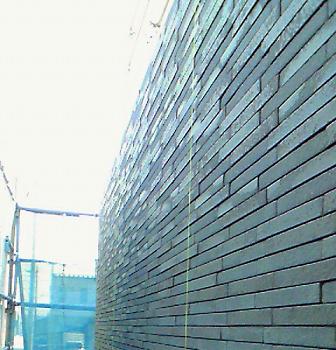

一部貼りあがった場所を撮影しましたが、やはり本物のタイルは存在感が違います!!
- 28. 2010年02月25日
-
木工事
天井気密をとる為の準備をしています。
この後、天井全体に気密フィルムを貼って家全体で気密を取ります。
- 29. 2010年02月26日
-
木工事
いよいよ大工工事も大詰めです。
プラスターボードを張って仕上げを行っていきます。
- 30. 2010年02月27日
-
木工事
2階はプラスターボード貼りも半分近く終了しました。
- 31. 2010年03月01日
-

左官工事

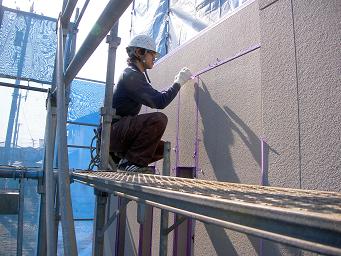

本日はリシンの吹付けを行いました。
タイルとのコントラストを強調するため、明るめのさわやかな色のリシンです。
- 32. 2010年03月01日
-
左官工事
職人さんが吹付けをしている最中です。
一気に吹付けを行うため、養生が大変です。
- 33. 2010年03月02日
-

木工事

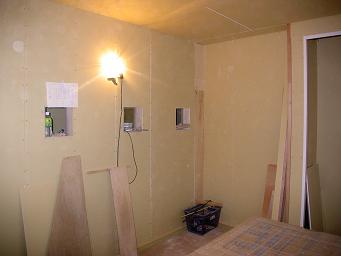

1階もプラスターボード貼り中です。
大工さんは簡単そうに作業しますが、素人にはとても出来ない作業です。
- 34. 2010年03月02日
-
木工事
2階はボード貼りが順調に進め部屋の格好が見えてきました。
- 35. 2010年03月03日
-

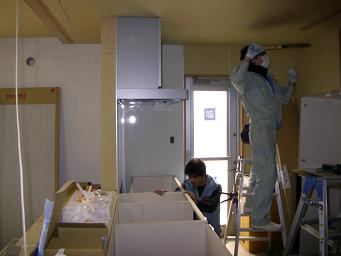

木工事
2階の寝室の写真です。
大工さんが、化粧梁を取り付ける段取りを行っている最中です。
- 36. 2010年03月04日
-
外観

ついに足場を解体しました。
建物の全容が見えるようになり、今までシートで囲われてた分だけ室内も明るくなりました。
クロスが仕上がればもっと室内は明るくなります。
- 37. 2010年03月04日
-
木工事
ウォークインクローゼットの中の収納セットの写真です。
幅が約3,600程もある収納setです。
これだけあれば、たまった荷物もスッキリ収納することが出来ますね☆
- 38. 2010年03月05日
-

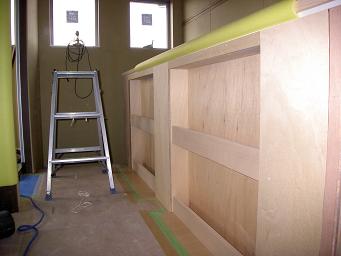

家具工事
なんてでもない階段手摺のための腰壁も少し工夫をしたら、ブックラックに早変わり!!
- 39. 2010年03月05日
-
住宅設備機器工事
本日はシステムキッチンの取り付けです。
組みあがる前のキッチンはこのような骨組みで構成されています。
- 40. 2010年03月06日
-
内装工事
本日から内装工事です。
写真はクロスを貼る前段階、パテを塗っている最中です!
工事もラストスパートです!!
- 41. 2010年03月08日
-
電気工事

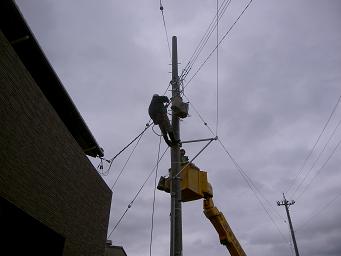

今日は電気の幹線を宅内に引き込む工事を行いました。
週中には器具付けを行い、いよいよ電気が通電します。
- 42. 2010年03月08日
-

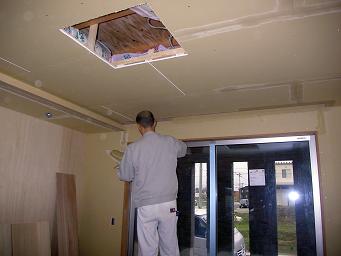

内装工事
クロスを貼り始めました!!
一枚一枚貼りあがるたびに今までとは違った表情になっていきます!!
- 43. 2010年03月10日
-
家具工事・左官工事
先日、出来上がった箇所から先行して取付を行った家具の背面に塗り壁の下塗りを行いました。
写真はリビングのTVボードです。
- 44. 2010年03月11日
-
電気工事
本日より器具付けに入りました。
明日には新しい家に明かりが灯ります☆
- 45. 2010年03月12日
-
木製建具工事
造作建具の吊り込みを行いました!!
写真は和室とリビングをつなぐ建具です☆
和のイメージの襖もコーディネイトしだいでこんなにモダンになります!!
- 46. 2010年03月12日
-

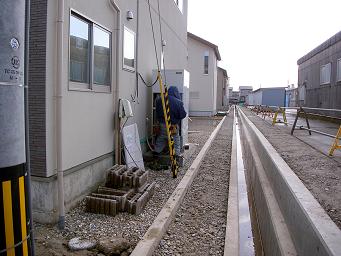

外観
ついに新しい家に明かりが灯りました!!
暗闇の中、一軒だけ明かりが灯りすごく雰囲気がありました☆
- 47. 2010年03月13日
-
外構工事
本日は外構工事が最盛期!!
土間の型枠組にブロック積み、ウッドデッキの施工とたくさんの職人が来ました。
月曜はいよいよ土間の施工です。天気予報は晴れです!!!!
- 48. 2010年03月15日
-
美装・内装工事

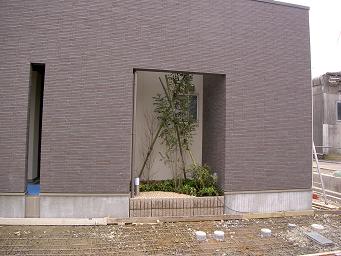

昨日は展示会のため、現場には朝に顔を出しただけですが、本日の朝に現場に行くとビックリ、建物クリーニングも終了し、カーテンの取り付けも完了しまるで違う家のようです☆
- 49. 2010年03月19日
-
完成しました
素敵なモデルハウスが完成しました。

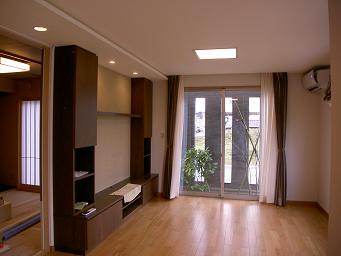

写真は明日からのイベントに向けて家具を入れたリビングです。
スケジュール
全体工程 | 1月 地盤改良工事・整地・基礎工事 2月 建て方・屋根工事・木工事(金物・造作工事) 3月 内装仕上げ工事・外構工事 完成 3月20日より合同展示会出展 |
---|
