『使いやすい家事動線の長期優良住宅のお家』

金沢市 二口町 K様邸

地域別に見る|金沢市

物件データ

述べ床面積138.11㎡
施工面積149.87㎡
担当営業西野
現場担当嶋・林
お客様のこだわり仕様・使いやすい家事動線の家
・玄関の隣に下足室を設ける
・お客様を迎える6帖の真壁和室
・安心の長期優良住宅設計
・2階に広いパウダールーム(洗面+トイレ)

建築中レポート

1. 2010年03月08日
地鎮祭

地鎮祭

本日 K様邸の地鎮祭を行ないました。

少々肌寒い日でしたが、式も順調に進み
無事地鎮祭が終了しました。

2. 2010年04月23日
道路境界側溝工事

道路境界側溝工事

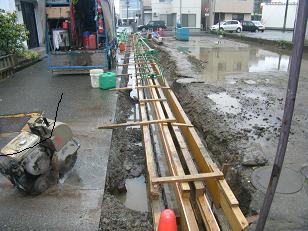

道路境界の側溝設置しています。

3. 2010年04月28日
地盤改良工事

地盤改良工事

柱状改良工事開始
φ600、L=5,000を打設します。

4. 2010年05月07日
地盤改良工事

地盤改良工事

柱状改良工が完了しました。

これから建物の基礎工事を行なっていきます。

5. 2010年05月11日
基礎工事

基礎工事

捨コンクリート部のスキ取を行なっています。

6. 2010年05月12日
基礎工事

基礎工事

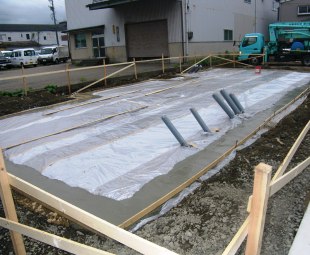

建物全体に防湿シートを張り、捨てコンを打設しました。
土間の、湿気・白蟻対策です。

7. 2010年05月15日
基礎工事

基礎工事

配筋工事が、完了しました。

8. 2010年05月17日
基礎配筋検査

基礎配筋検査

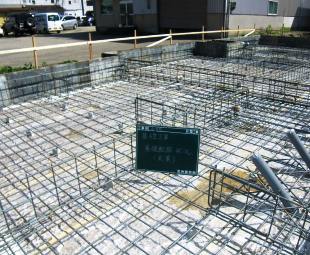

ERIによる配筋検査を受けました。

9. 2010年05月17日
基礎工事

基礎工事

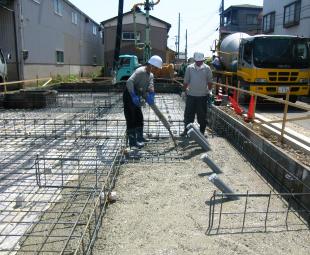

基礎ベースのコンクリートを打設しています。
コンクリ-トの厚さは、180㎜です。

10. 2010年05月18日
基礎工事

基礎工事

基礎ベースのコンクリート打設が完了しました。

11. 2010年05月19日
基礎工事

基礎工事

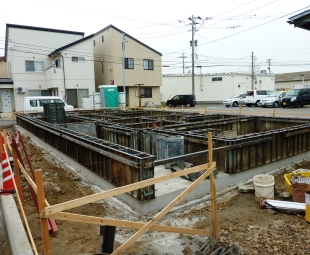

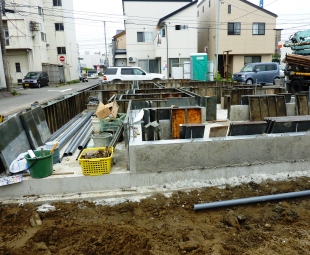

立上りの型枠を組んでいます。

12. 2010年05月19日
基礎工事

基礎工事

立上りのコンクリートを打設しています。

13. 2010年05月22日
基礎工事

基礎工事

立上りの型枠を、解体しています。

14. 2010年05月24日
木工事

木工事

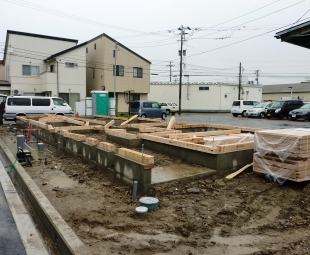

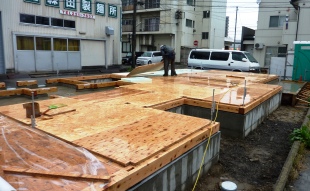

土台を、敷いています。

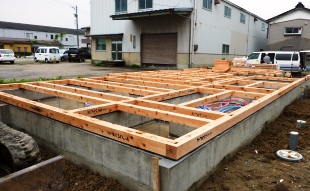

15. 2010年05月25日
防蟻処理工事

防蟻処理工事

土台に、防蟻処理を行いました。
土台が少し、赤くなっています。

16. 2010年05月25日
断熱工事

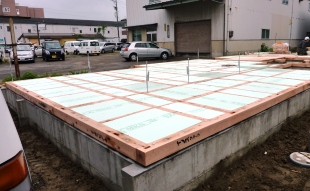

断熱工事

床下断熱材を、入れています。
厚さは、65㎜です。

17. 2010年05月25日
木工事

木工事

床に、構造用合板を張っています。
厚さは、28㎜です。

18. 2010年05月28日
仮設工事

仮設工事

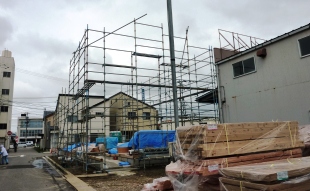

先行足場組立完了です。
建て方を安全に行うために、先に足場を組みました。

19. 2010年05月29日
木工事

木工事

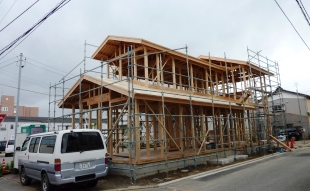

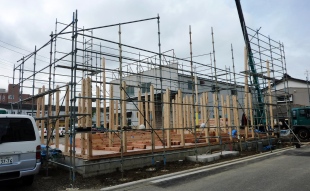

建て方開始です。

20. 2010年05月29日
木工事

木工事

建て方が、無事に終わりました。
天気が良かったので、作業がはかどりました。

21. 2010年05月31日
木工事

木工事

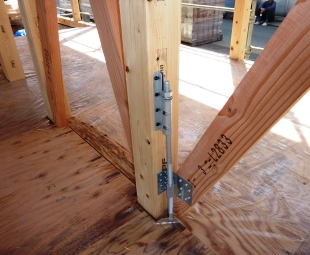

ホールダウン金物を取付ました。
基礎と柱を固定する為の、大事な金物です。

22. 2010年05月31日
屋根工事

屋根工事

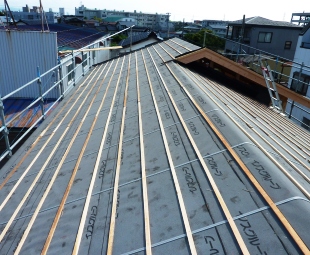

ルーフィングと瓦桟の取付が完了しました。

23. 2010年06月01日
屋根工事

屋根工事

瓦を葺いています。

24. 2010年06月02日
木工事

木工事

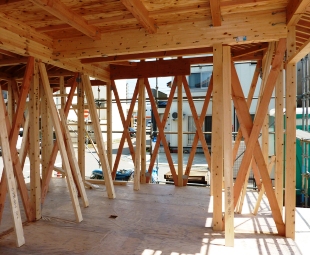

壁に筋交いが入っています。
ほとんどの壁に、タスキ掛けで入っているので、頑丈にできています。

25. 2010年06月03日
防蟻処理工事

防蟻処理工事

柱、筋交いに、防蟻処理を行いました。

26. 2010年06月04日
屋根工事

屋根工事

瓦が葺き終わりました。

27. 2010年06月05日

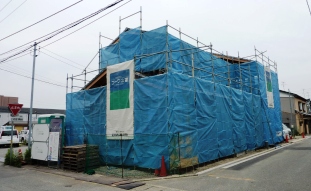

仮設工事

仮設工事

外部足場にシートを張りました。

28. 2010年06月07日
木工事

木工事

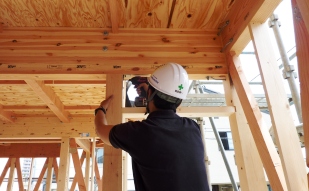

構造金物を取付けています。
これで、地震がきても大丈夫です。

29. 2010年06月11日
打合せ

打合せ

パナソニックのショウルームで打合せをしているところです。
住設関係は、ショウルームで実際に、ご自分の目で確認した方が間違いありません。

30. 2010年06月12日
木工事

木工事

玄関ポーチの軒天に、けいカル板を張りました。
木目調の柄なので、高級感があり、玄関ポーチの仕上がりが楽しみです。

31. 2010年06月14日
木工事

木工事

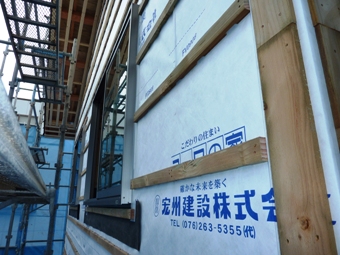

サッシの取付も終わり、外壁の下地を取り付けています。
梅雨入り前に、防湿シート張り終わったので、雨の心配がなく良かったです。

32. 2010年06月15日
木工事

木工事

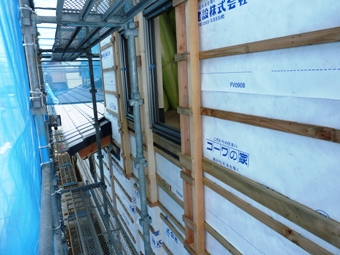

西側の外壁に、アクセントとして、柱型を付けてみました。
どんな仕上がりになるか、楽しみです。

33. 2010年06月18日
木工事

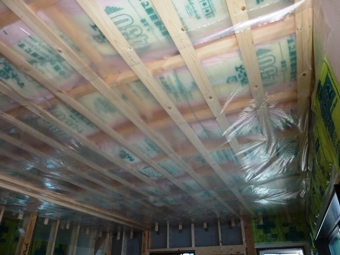

木工事

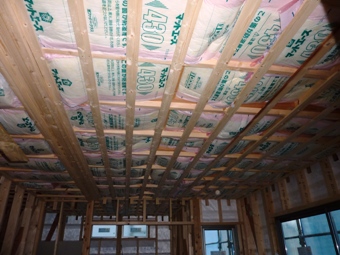

天井裏に、断熱材を敷き詰めました。これで、寒さ対策は大丈夫です。

34. 2010年06月21日
木工事

木工事

ユニットバスの外壁面に、防水石膏ボードを張りました。

35. 2010年06月23日
木工事

木工事

壁にも、断熱材を充填しました。

36. 2010年06月26日
木工事

木工事

2階の床にフロアーを張っています。
フロアーの下には、防水石膏ボードt=12.5を張っています。

37. 2010年06月28日
外壁工事

外壁工事

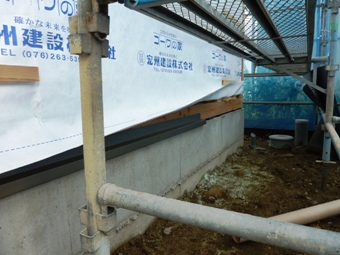

土台水切りを付けています。
土台水切りの下面には、換気の為に穴が空いています。これで、床下の湿気対策は大丈夫です。

38. 2010年06月30日
外壁工事

外壁工事

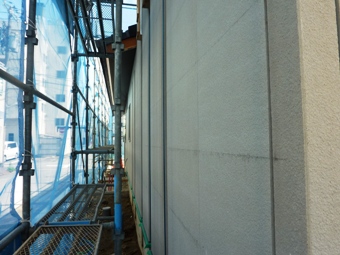

サイディングを張っています。

39. 2010年07月02日
木工事

木工事

機密性を高めるために、天井にシートを張っています。

40. 2010年07月04日
打合せ

打合せ

今日は、新しくなったTOTOのショールームで打合せを行いました。新しくなったショールームで、初めての日曜日を迎えた、という事で、大勢の人が打合せに来ていました。

41. 2010年07月05日
床暖工事

床暖工事

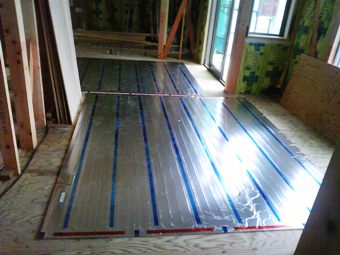

床暖房のパネルを取り付けています。
リビング、ダイニング、キッチン、洗面室に床暖房を施工しました。
洗面室に床暖房があるのは、いいですね。

42. 2010年07月08日
木工事

木工事

2階のボード張りが完了しました。
これで、お施主様も部屋の雰囲気がわかると思います。

43. 2010年07月15日

木工事

木工事

1階のボードを貼っています。
1階のボード貼は1/2程完了しました。

44. 2010年07月20日
左官工事

左官工事

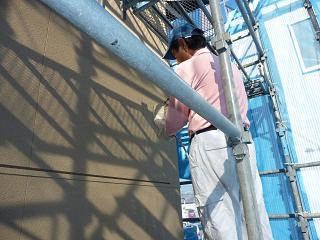

外壁に吹付をしています。

45. 2010年07月23日

タイル工事

タイル工事

玄関ポーチの床タイル下地を施工中です。

46. 2010年07月26日
住設工事

住設工事

1620(1.25坪)の保温性に優れたバスルームです。

47. 2010年07月27日
金属工事

金属工事

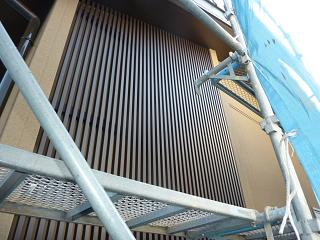

外壁の側面に20*30のアルミの縦格子を取付けました。

48. 2010年07月29日
住設工事

住設工事

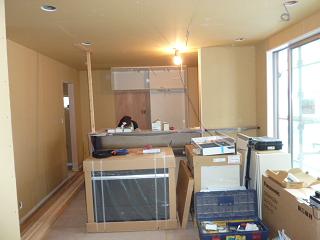

システムキッチンを設置しています。

49. 2010年08月03日

外部足場解体

外部足場解体

足場を解体したことで 外観が分かるようになりました。
外壁が 落ち着いた良い色に仕上がりました。

50. 2010年08月04日
内装工事

内装工事

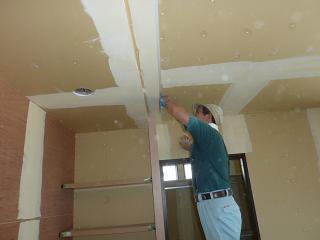

壁、天井下地の石膏ボード継目をパテ処理しています。
この作業で ビニールクロスの仕上りが決まるので、職人さんも入念に作業されています。

51. 2010年08月07日
左官工事

左官工事

和室 ジュラク壁の下塗りを行なっています。
小さな穴の開いた石膏ボードに、擦るように塗っていきます。
後日、十分に乾かしてから 上塗りを行ないます。

52. 2010年08月17日
内装工事

内装工事

クリーニングも完了し、窓にカーテンを取付けました。
写真はリビングのカーテンです。
カーテンは当社がコーディネート提案しまして、K様に選んで頂きました。

53. 2010年08月20日
外構工事

外構工事

隣地境界にコンクリートブロックを積んでいます。
しゃれたデザインのCBを積んでいます。

54. 2010年08月24日
外構工事

外構工事

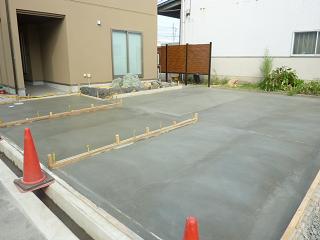

土間コンクリートを打設しました。
高い気温で コンクリート中の水分が不足しないように、明日は散水養生を行なう予定です。

55. 2010年09月02日
外構工事

外構工事

花壇に植栽を植え込みました。
道路に面するところなので、貯湯タンクユニットやヒートポンプユニットは目隠しフェンスで見えにくくしています。

56. 2010年09月05日
完成 内見会

完成 内見会

9月4日(土)5日(日)の2日間、完成内覧会を開催いたしました。
プランニングについて、ご来場いただいた女性から「家事が はかどりそう」といった嬉しい言葉を多くいただけました。

57. 2010年09月10日
完成

完成

左側が1階 トイレ。右側が2階 パウダールームです。

どちらのWCも程よい広さで使いやすいです。

58. 2010年09月10日
完成

完成

ユニットバスと洗面室です。
収納も充実していて、傍のサンルームで干したものを仕舞うのに とても便利です。

59. 2010年09月10日
完成

完成

書斎コーナーのある寝室です。
部屋の奥に大きなWクローゼットがあります。

60. 2010年09月10日
完成

完成

落ち着きのある真壁和室です。
窓を開けますと 建物正面のお庭が見れます。

61. 2010年09月10日
完成

完成

キッチンに隣接した家事室です。
洗濯機が置かれたサンルームや洗面室、ユニットバスとも通じていて、とても便利です。

62. 2010年09月10日
完成

完成

開放感のある対面キッチンです。
収納力の高いカップボードも設置されています。
奥の採風勝手口ドアからテラスに出られます。

63. 2010年09月10日
完成

完成

明るいリビングダイニングです。
ソファーが置かれた対面に造作家具のTVボードが設置されています。
(写真でお見せできず、残念です)

64. 2010年09月10日
完成

完成

ゆったりした玄関です。
下足箱は無く、左壁に収納、右側に下足室があります。

正面の大きな窓から坪庭が観えます。

65. 2010年09月11日
お引渡式

お引渡式

本日、お引渡式をさてていただきました。
テープカットや 新居の開錠、引渡書類の説明など、滞りなく なごやかに 式が進みました。

これからも よろしくお願いいたします。

66. 2010年09月13日
現場竣工

現場竣工

無事に お引渡しできました。
お施主様も 大変満足していただけ、我々スタッフも とても嬉しいです。

スケジュール

全体工程4月 各種申請関係・地盤改良工事
5月 基礎工事・建て方
6月 木工事(内外部造作)・屋根工事・外装工事
7月 構造内見会(予定)・木工事(内部仕上げ)・左官工事
8月 内装仕上げ工事・外構工事・完成
