シンプル和モダンスタイルの上質な家

金沢市 K様邸

地域別に見る|金沢市

建築中レポート

1. 2025年11月14日

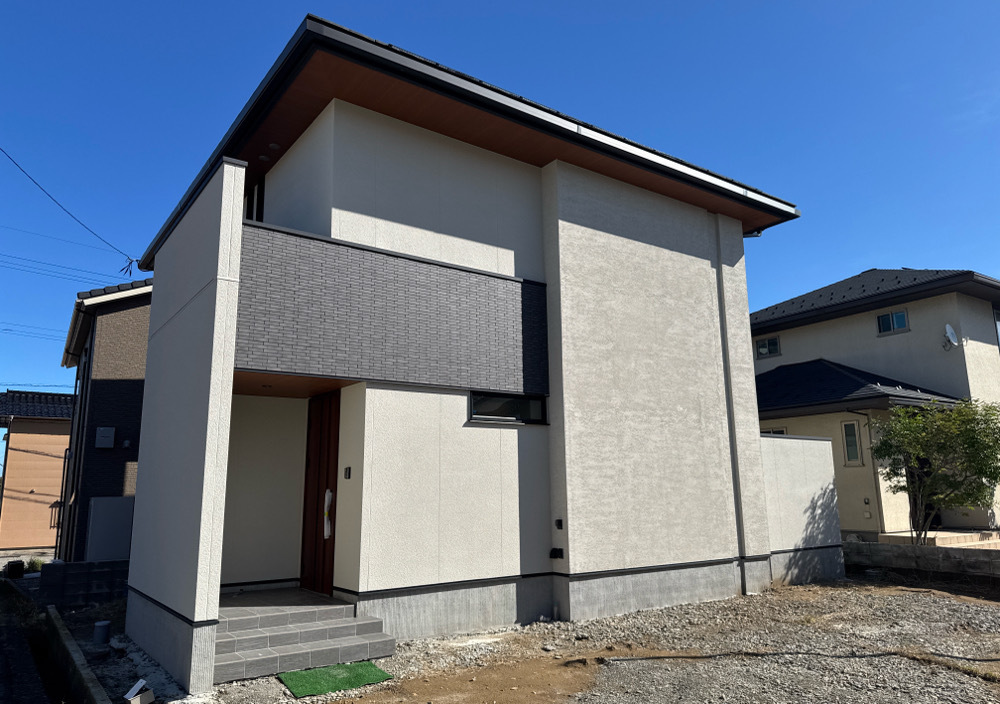

竣工~外観~

竣工~外観~

2. 2025年11月14日

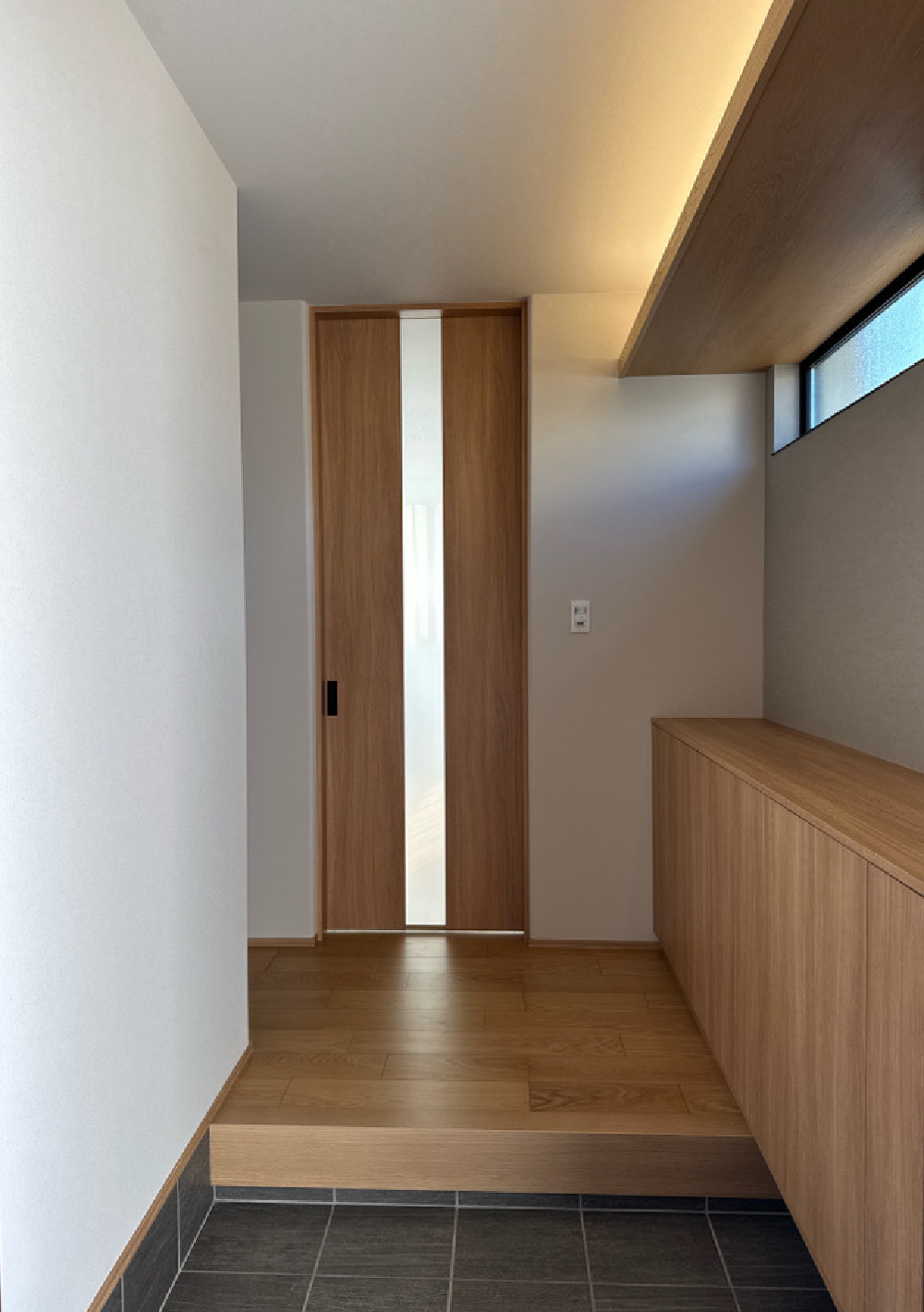

竣工~玄関~

竣工~玄関~

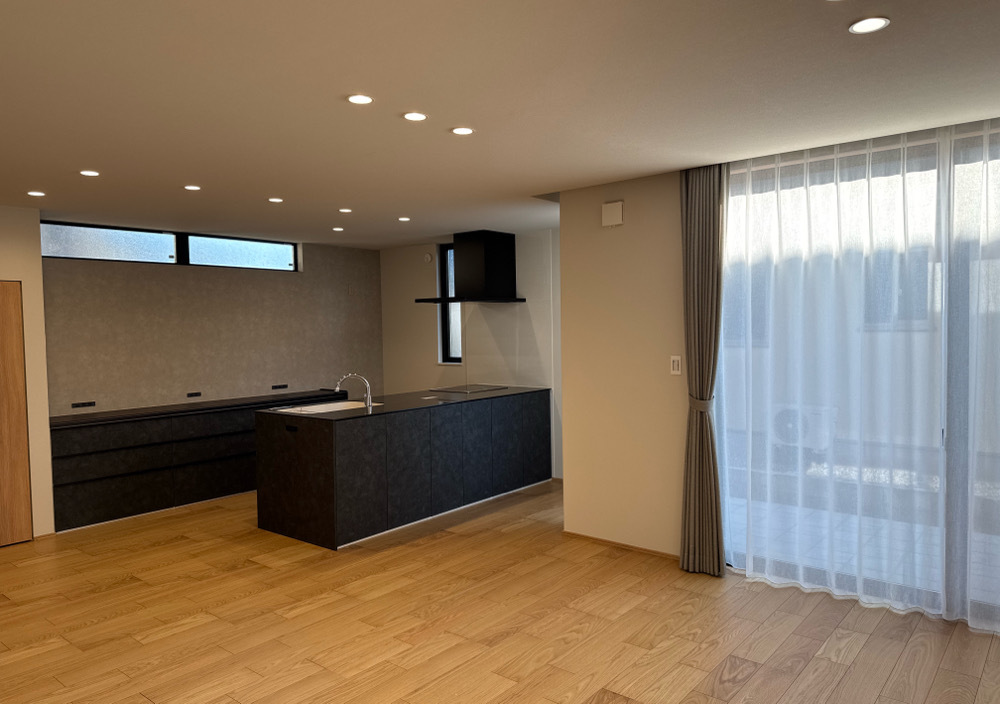

3. 2025年11月14日

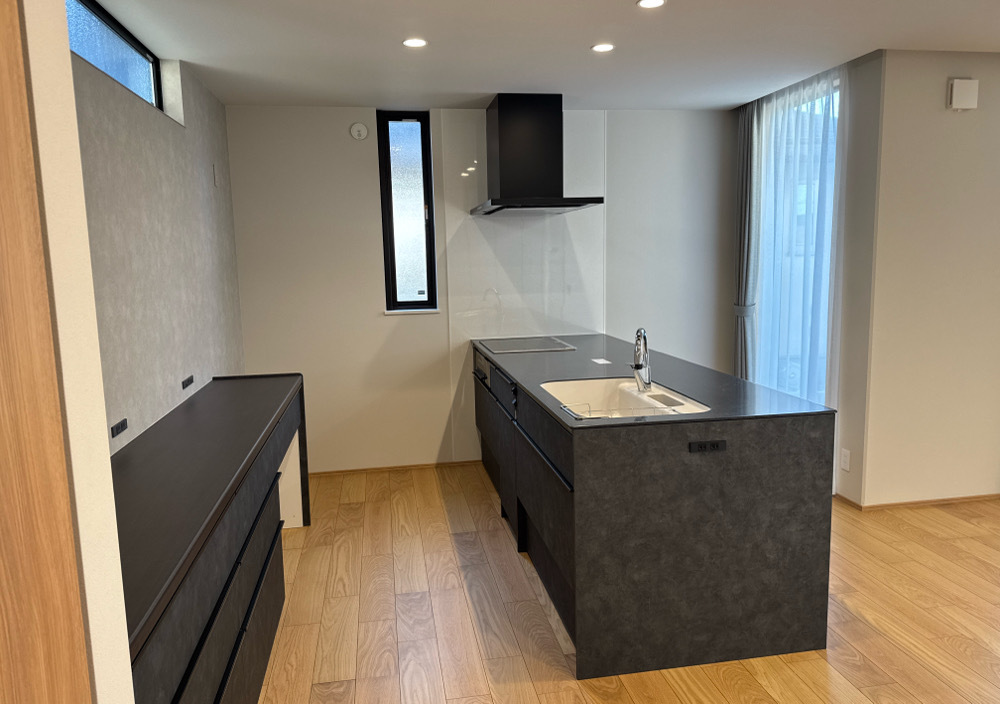

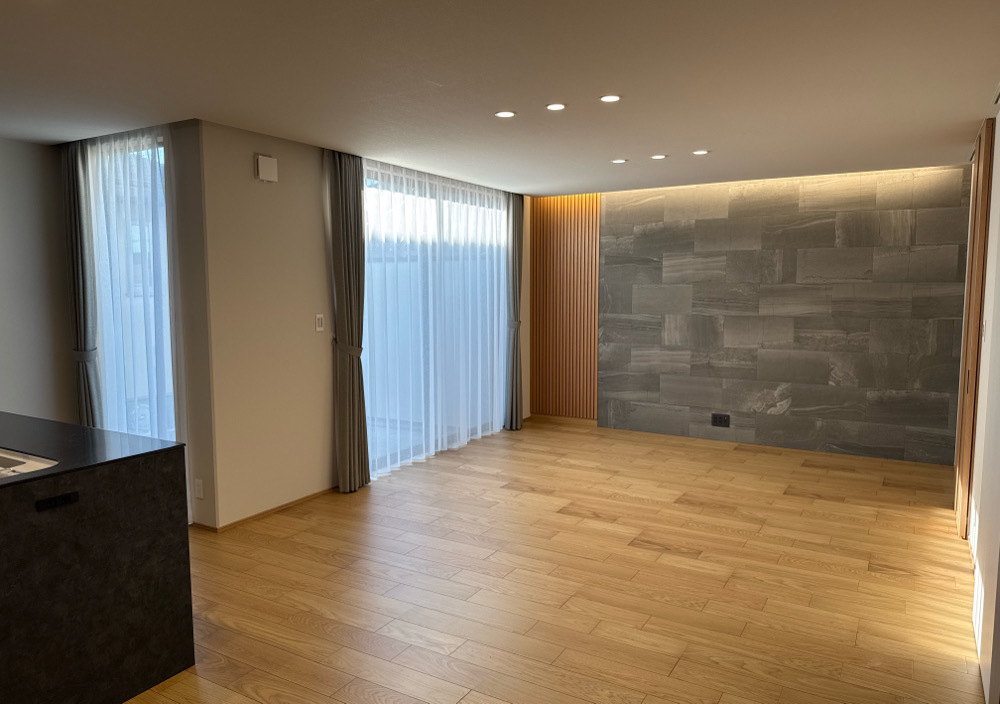

竣工~LDK~

竣工~LDK~

4. 2025年11月14日
竣工~LDK~

竣工~LDK~

5. 2025年11月14日
竣工~LDK~

竣工~LDK~

6. 2025年11月14日

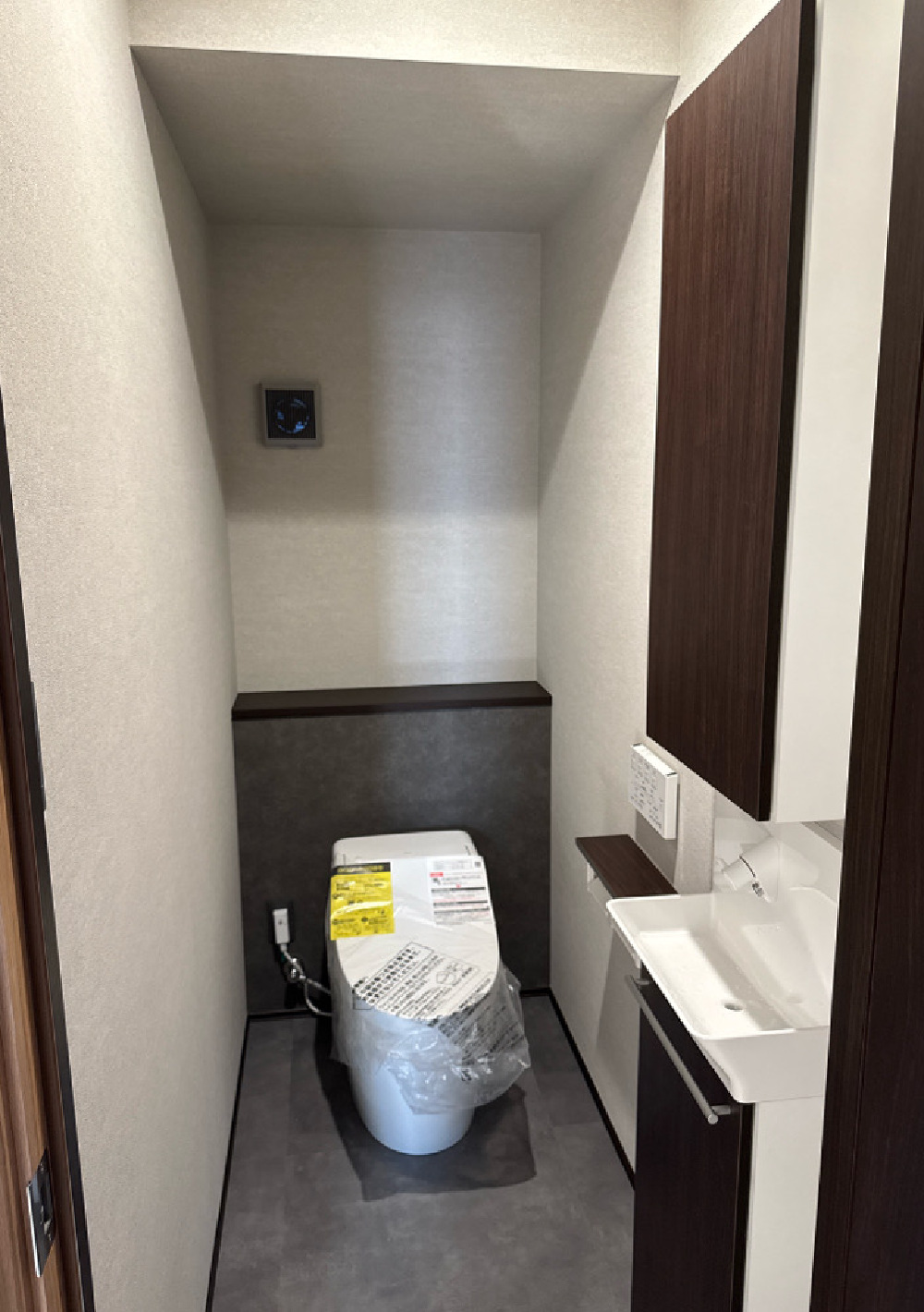

竣工~1階WC~

竣工~1階WC~

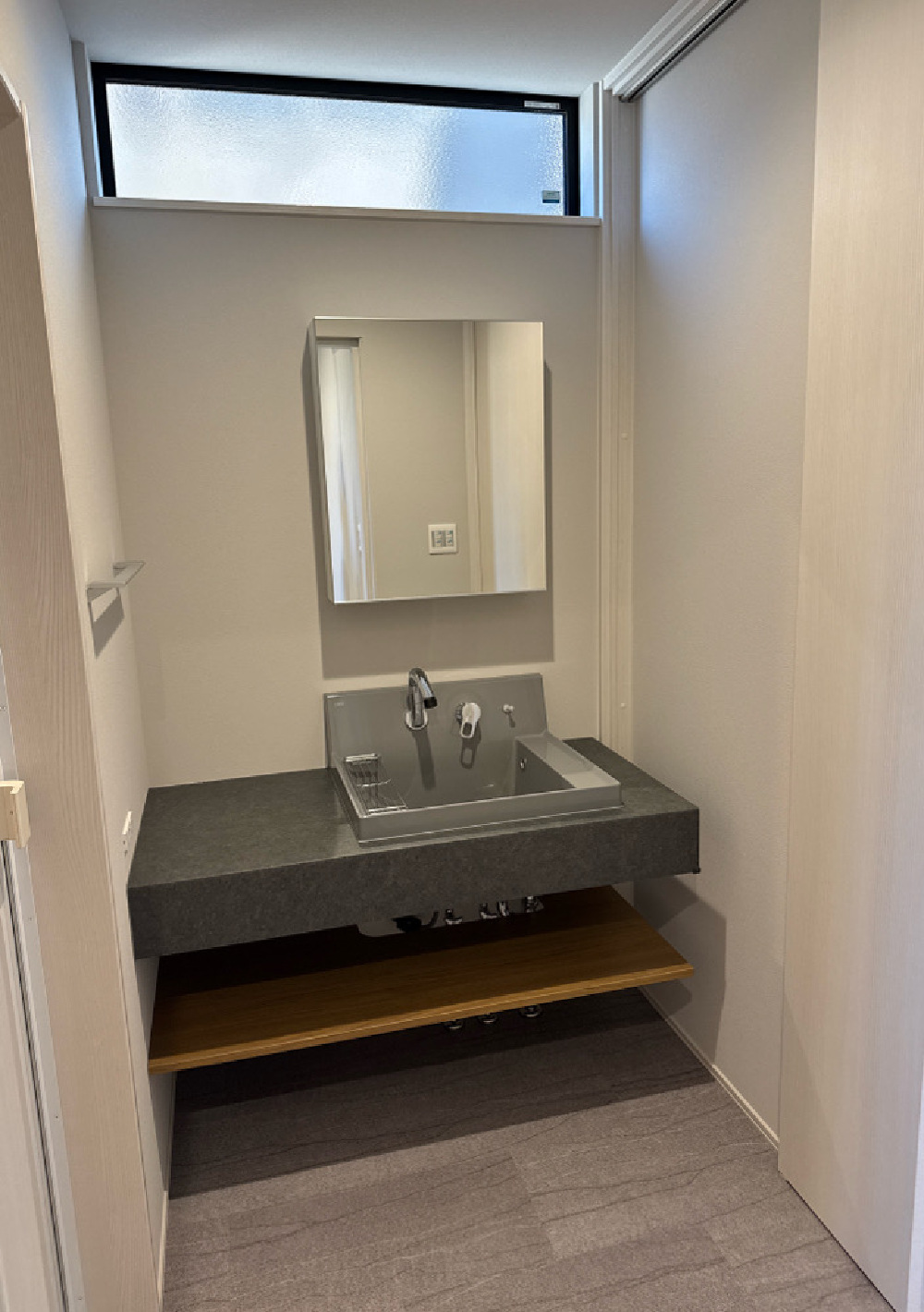

7. 2025年11月14日
竣工~洗面~

竣工~洗面~

8. 2025年11月14日

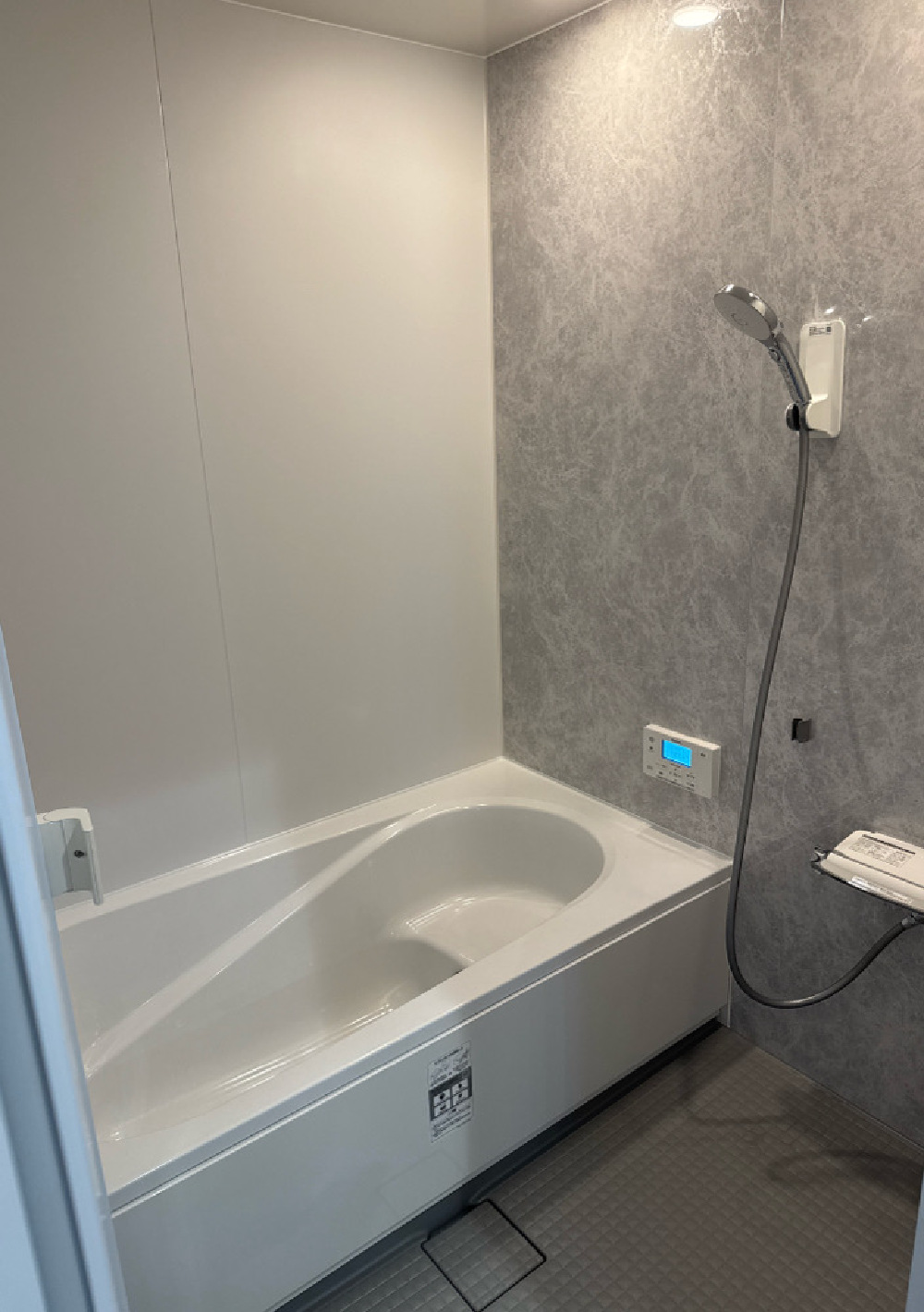

竣工~システムバス~

竣工~システムバス~

9. 2025年11月14日
竣工~UT~

竣工~UT~

10. 2025年11月14日

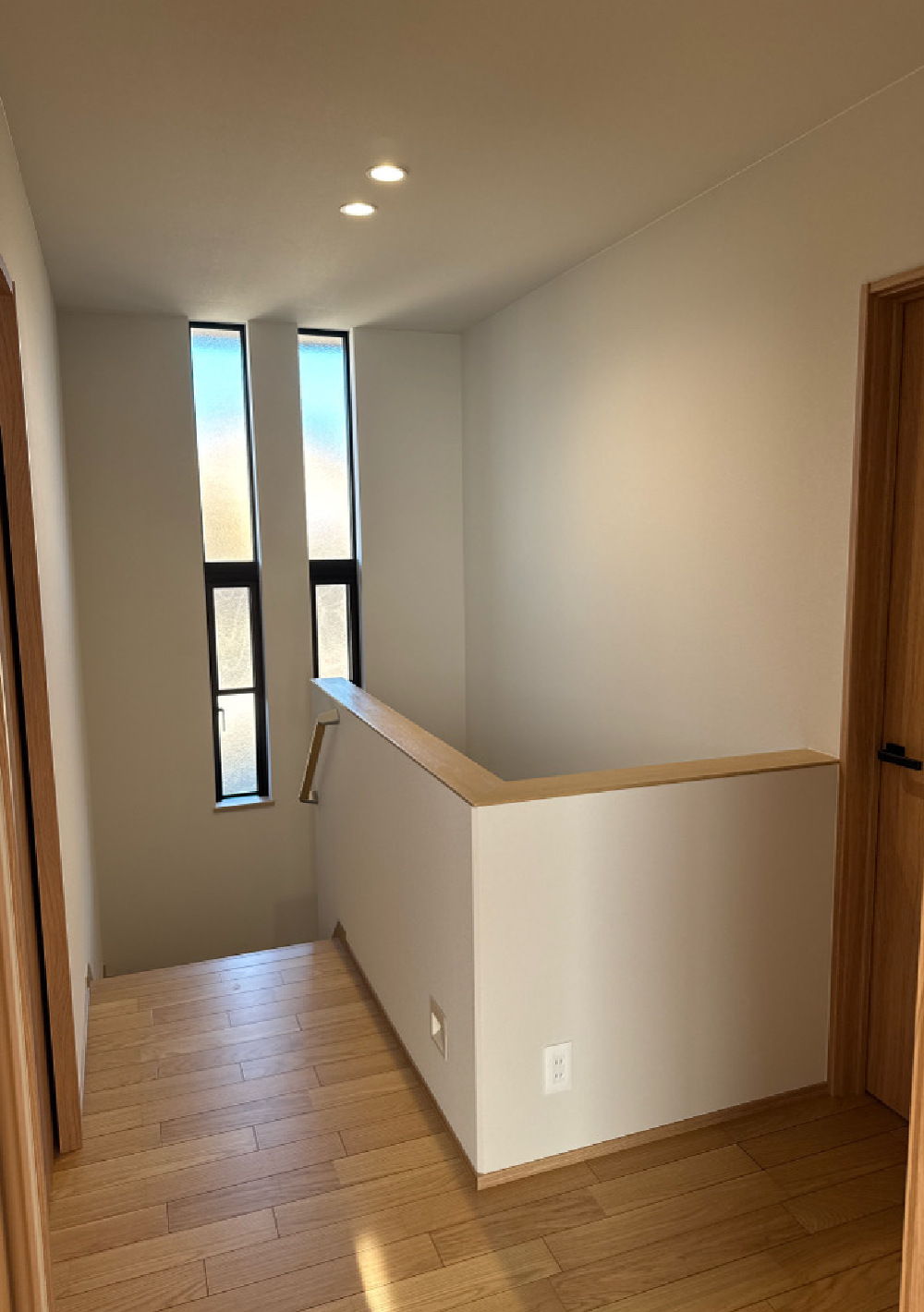

竣工~階段ホール~

竣工~階段ホール~

11. 2025年11月14日

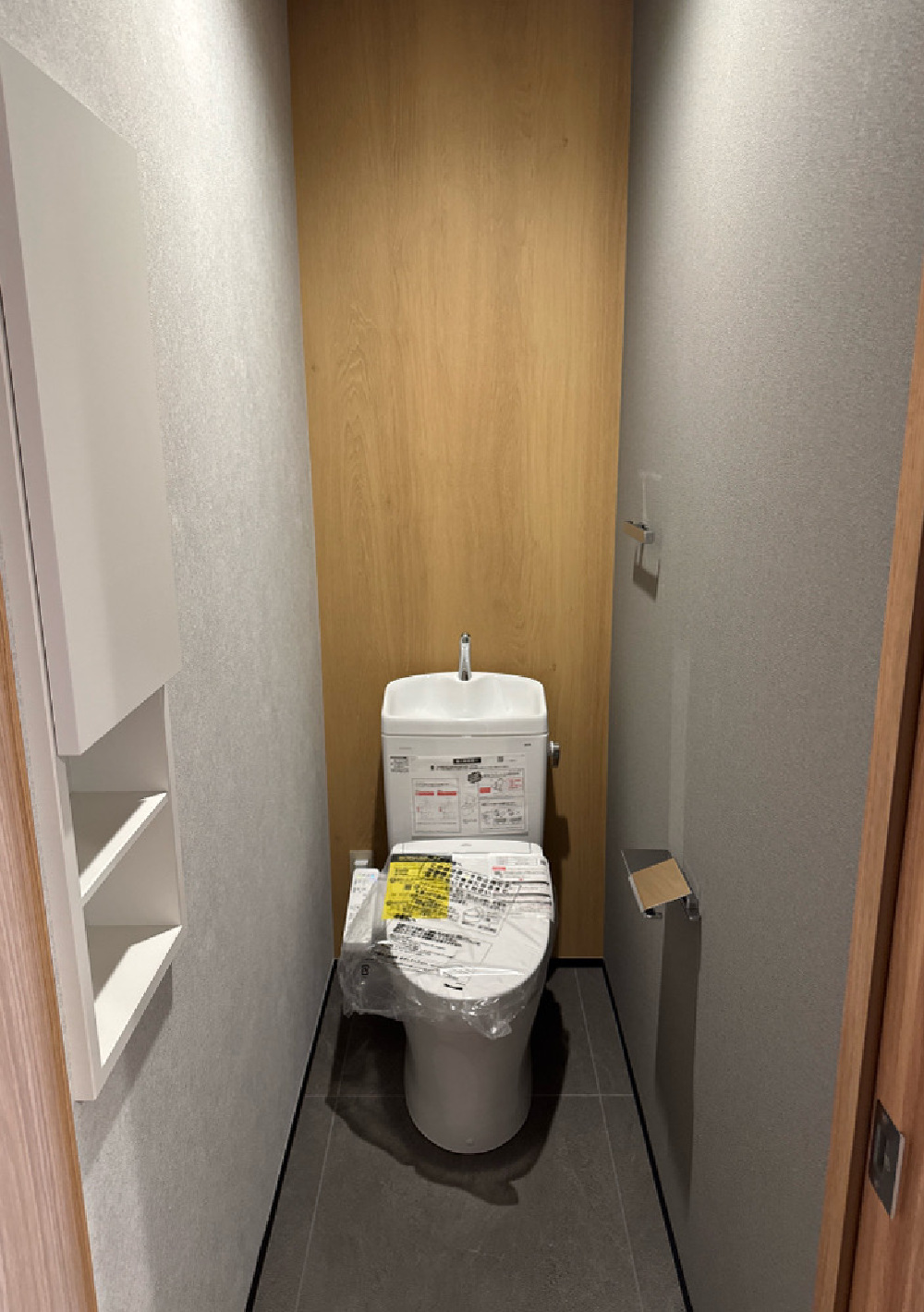

竣工~2階WC~

竣工~2階WC~

12. 2025年11月14日

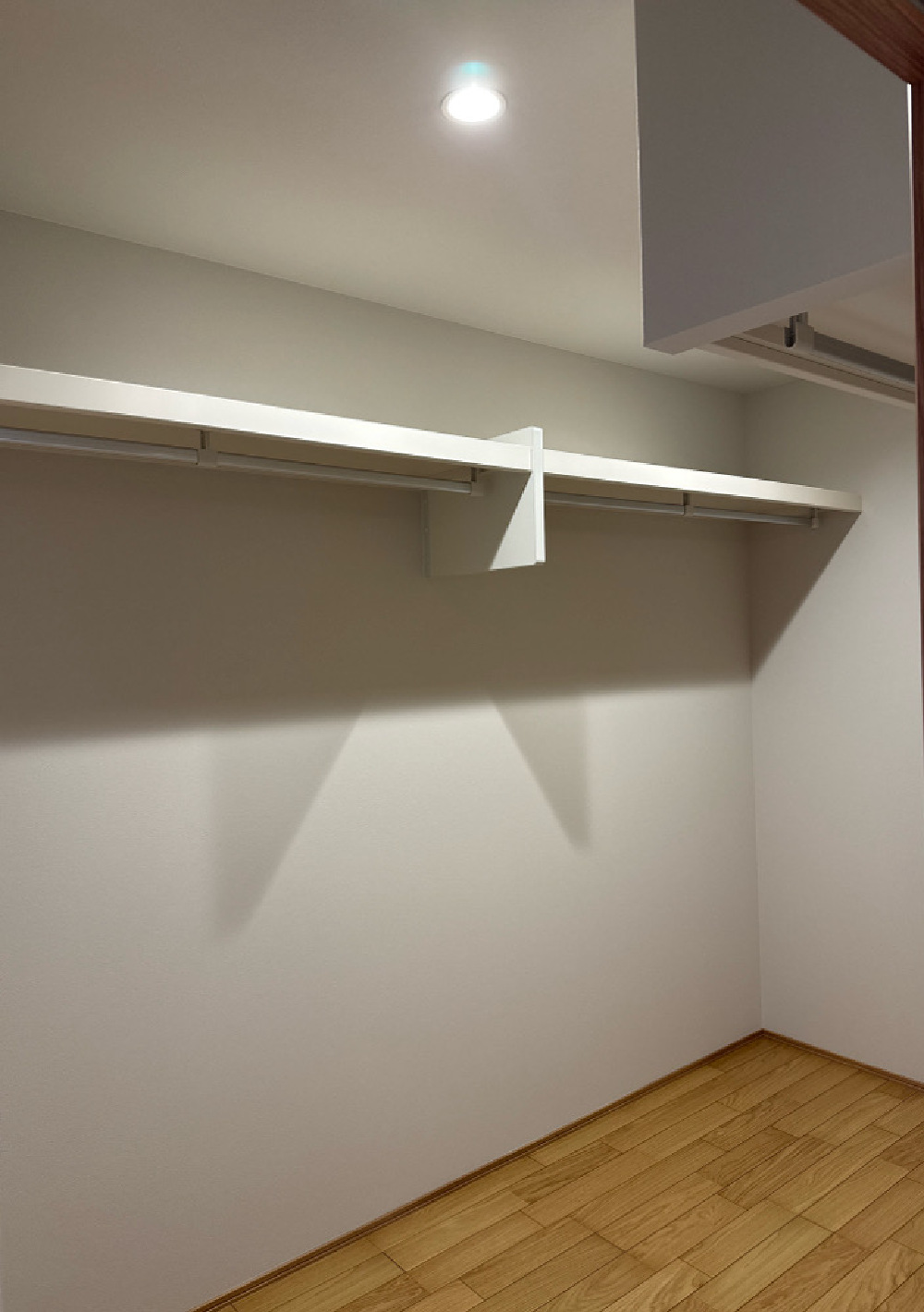

竣工~WIC~

竣工~WIC~

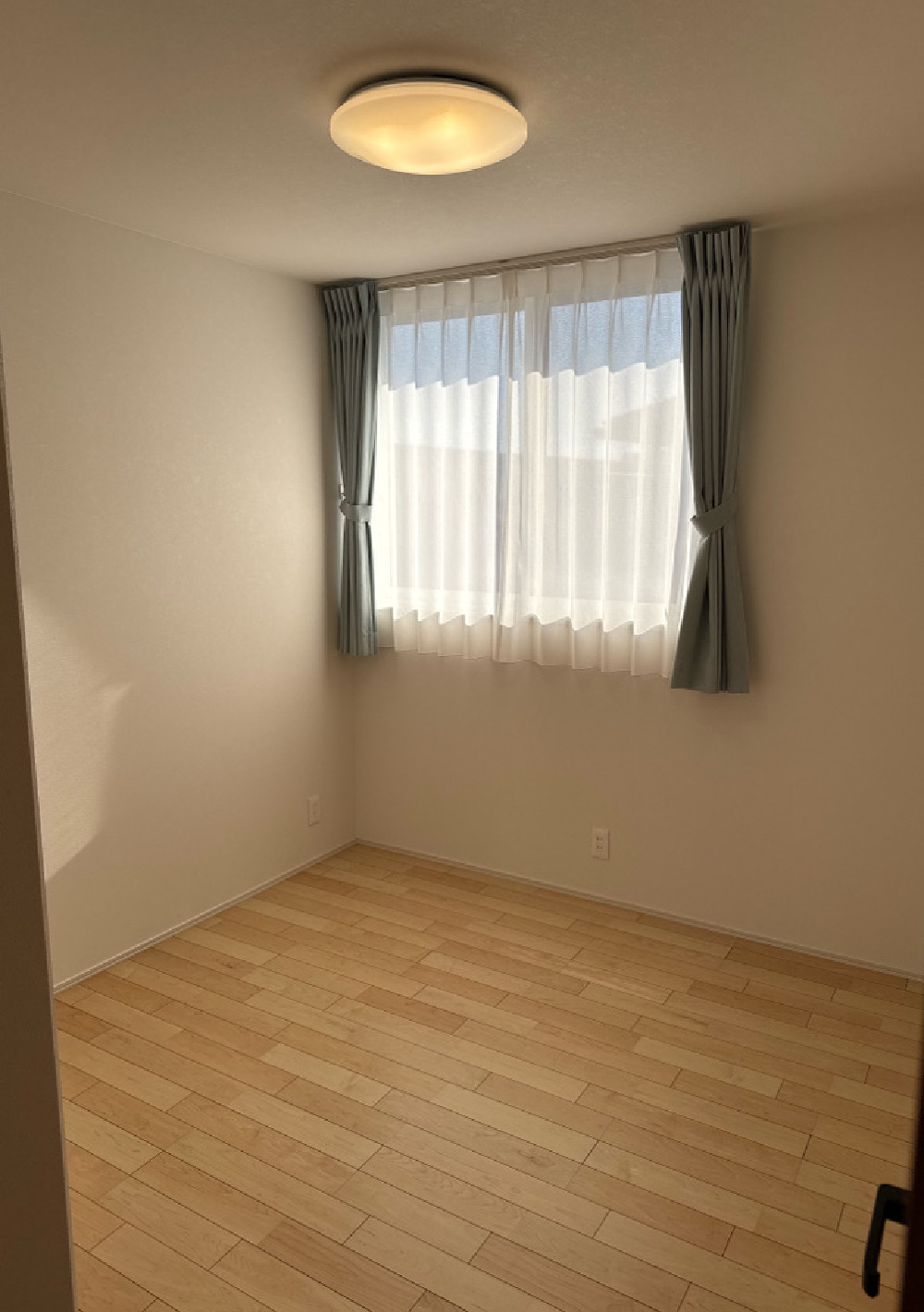

13. 2025年11月14日
竣工~洋室A~

竣工~洋室A~

14. 2025年11月14日

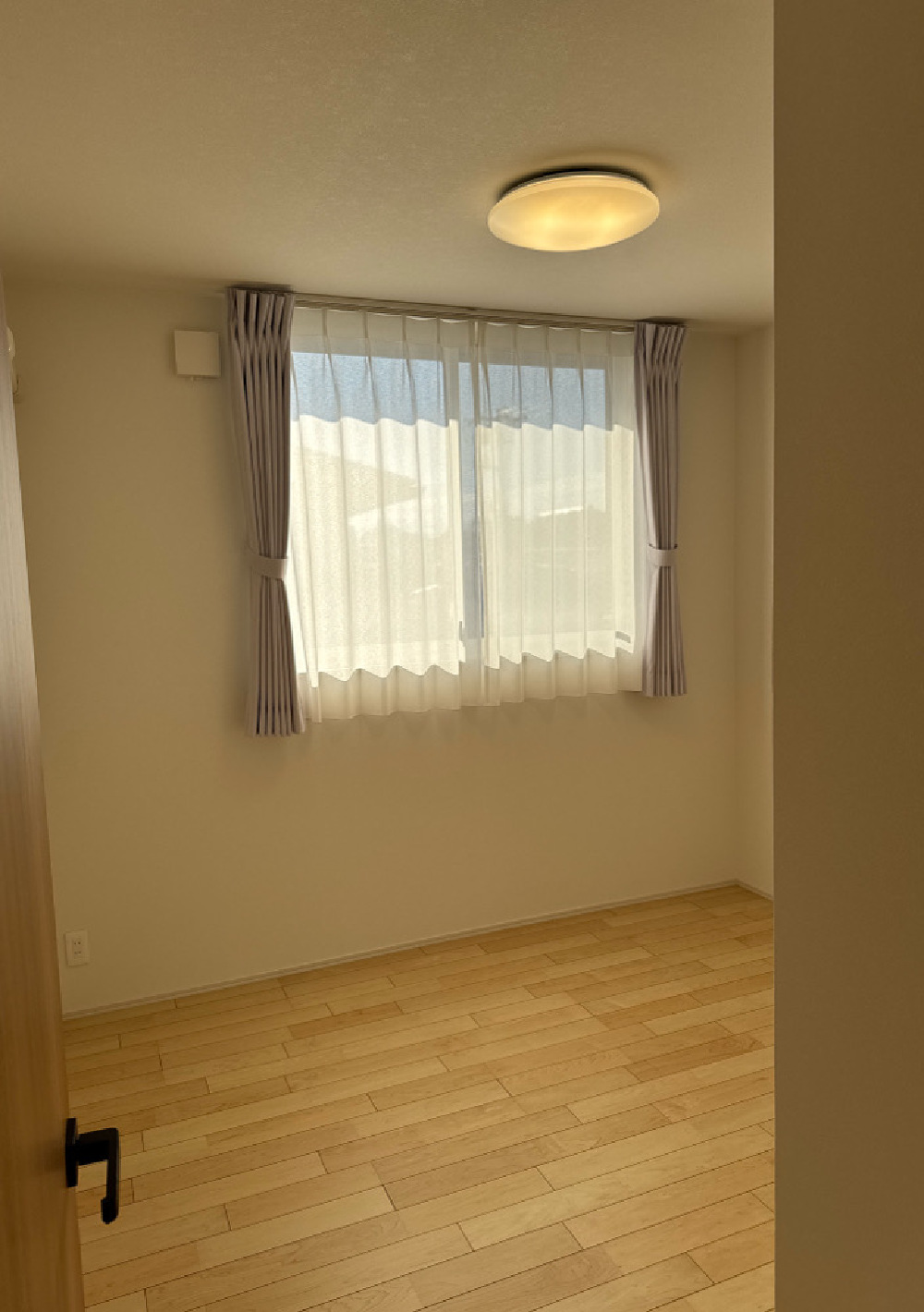

竣工~洋室B~

竣工~洋室B~

15. 2025年11月14日

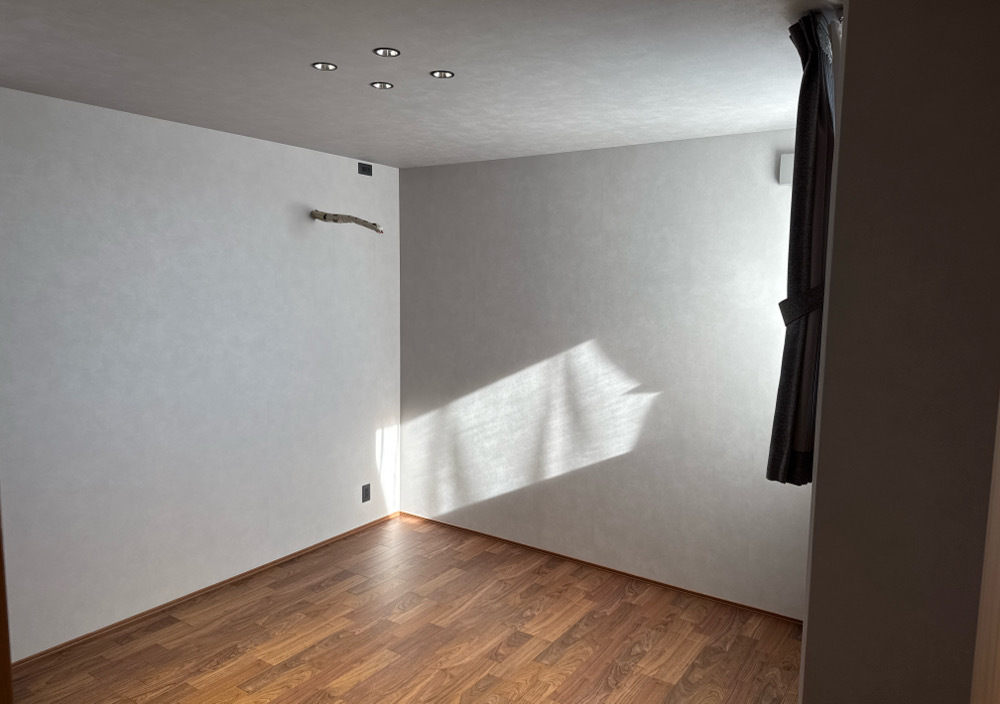

竣工~寝室~

竣工~寝室~

16. 2025年10月29日

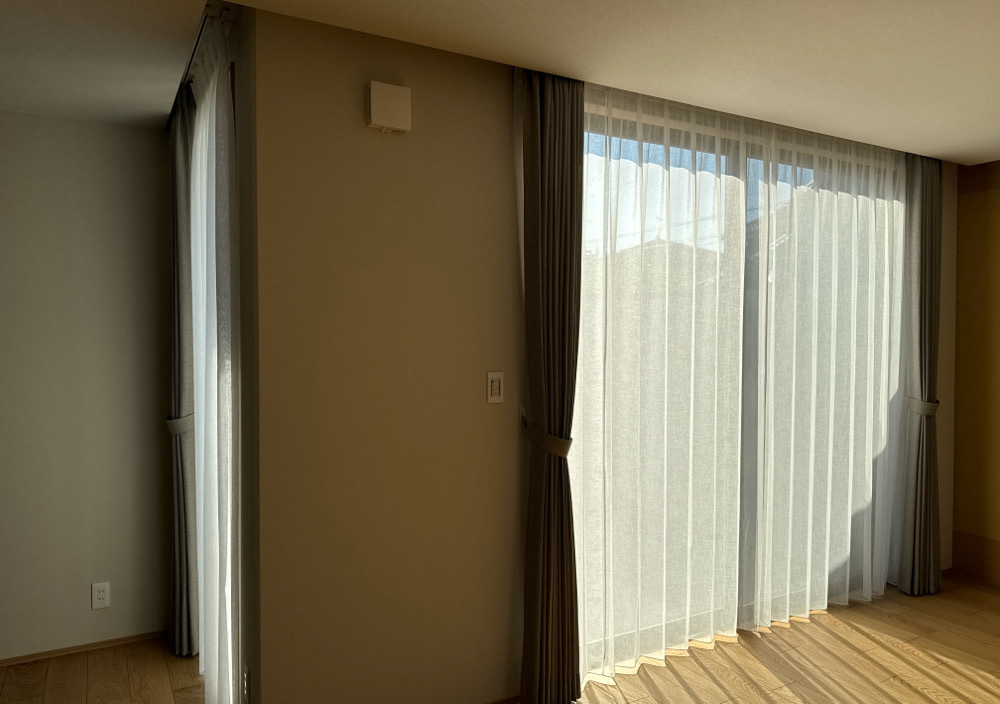

カーテン工事

カーテン工事

カーテンを取り付けています。

17. 2025年10月27日

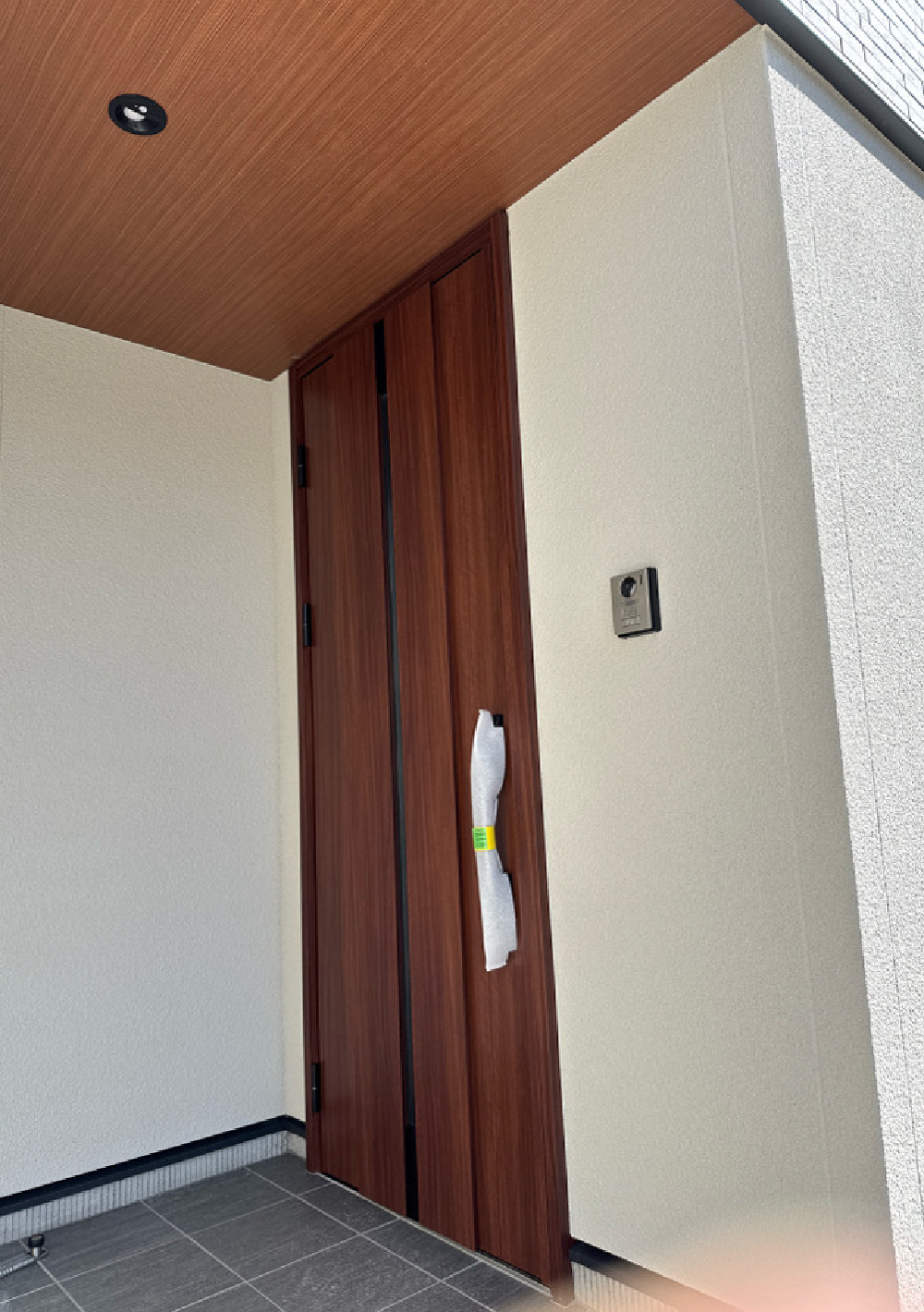

鋼製建具工事

鋼製建具工事

玄関戸を取り付けます。

18. 2025年10月21日
タイル工事

タイル工事

タイルの下地を施工しています。

19. 2025年10月16日

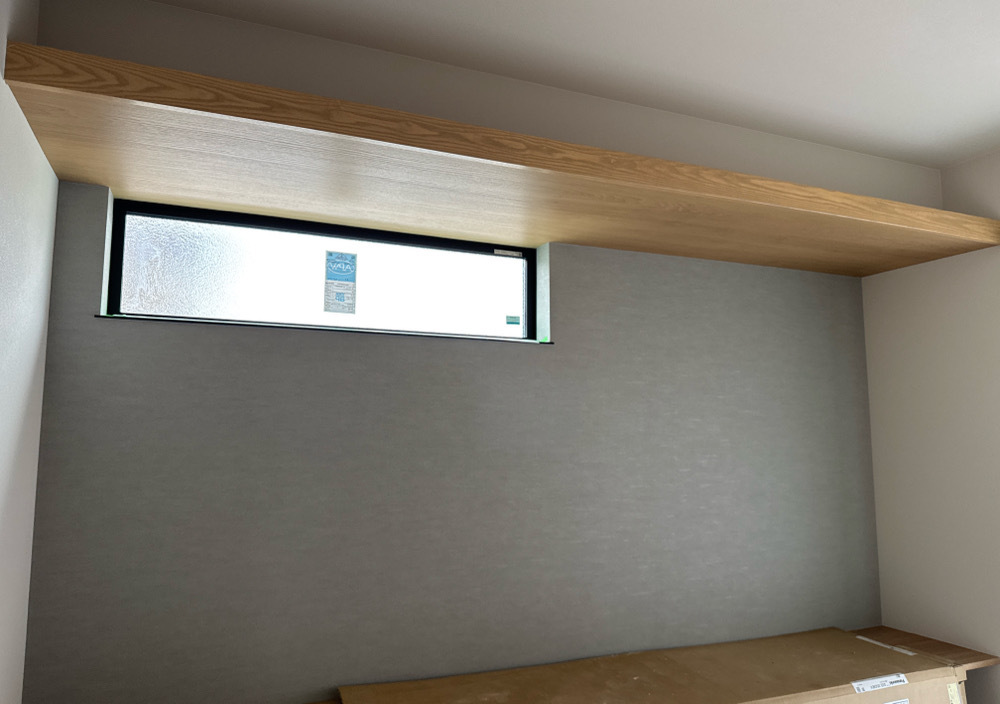

内装工事

内装工事

引き続き、クロス貼りを行っています。

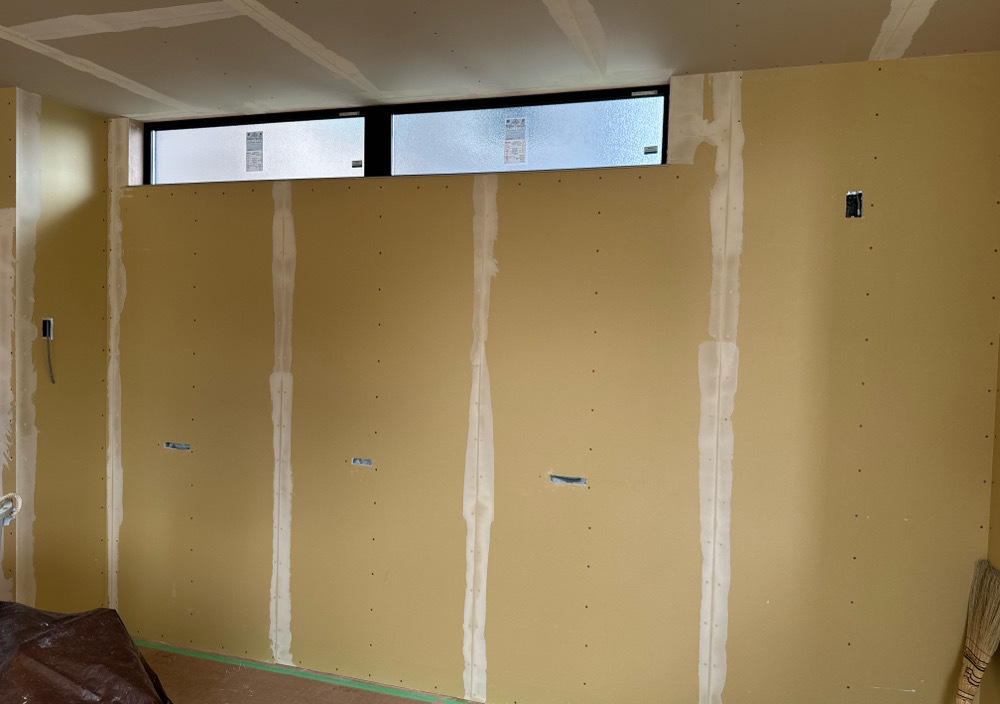

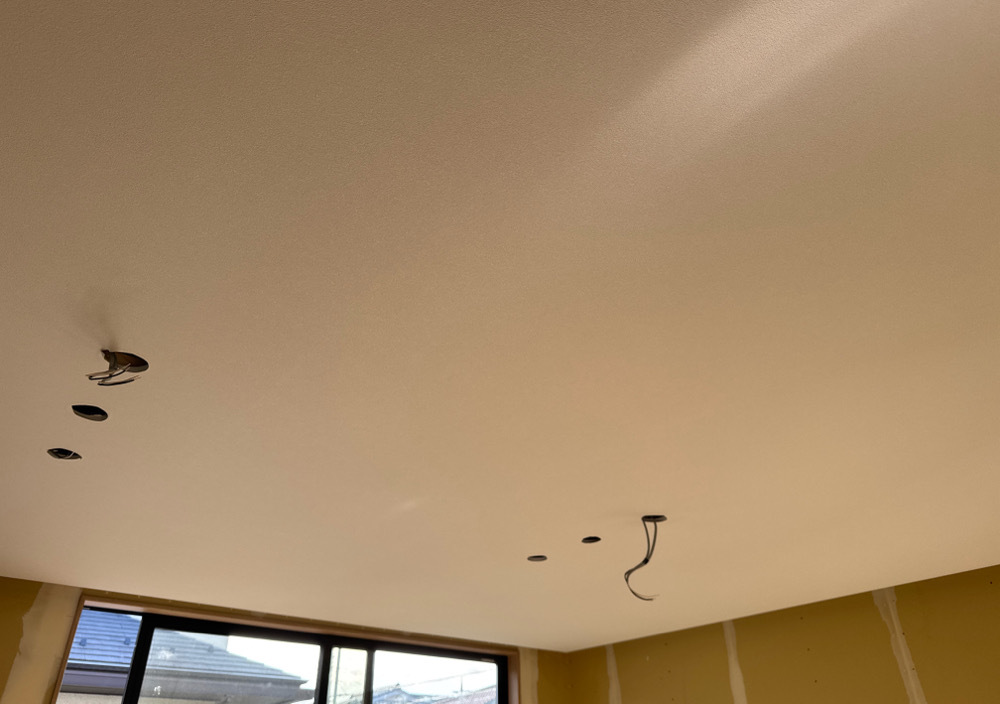

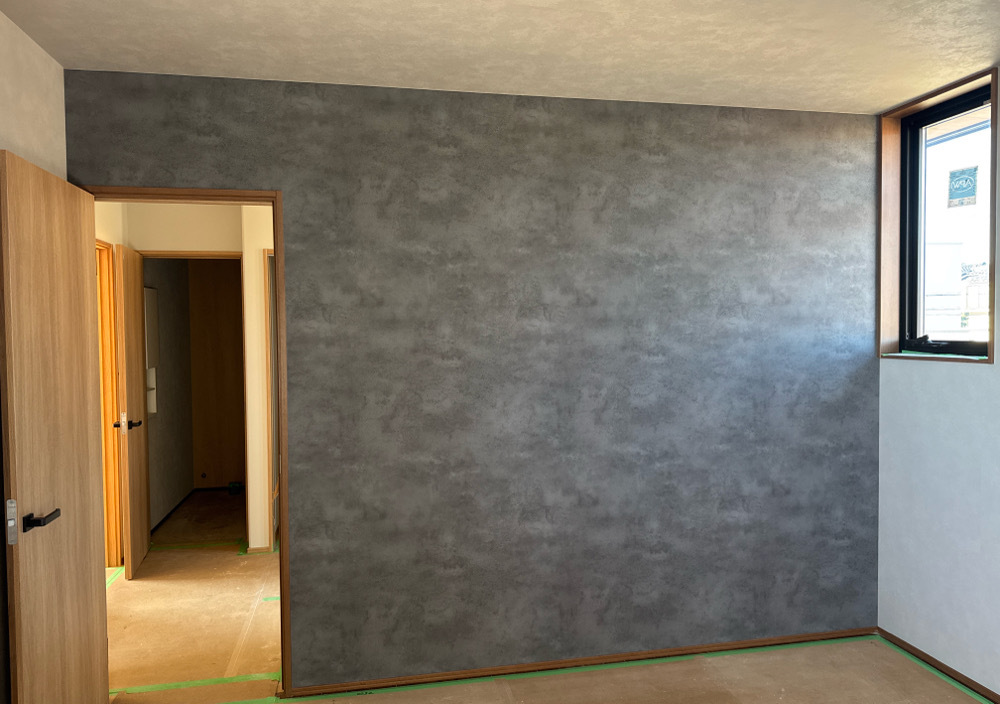

20. 2025年10月14日
内装工事

内装工事

引き続き、クロス貼りを行っています。

21. 2025年10月10日
内装工事

内装工事

天井のクロス貼りを行っています。

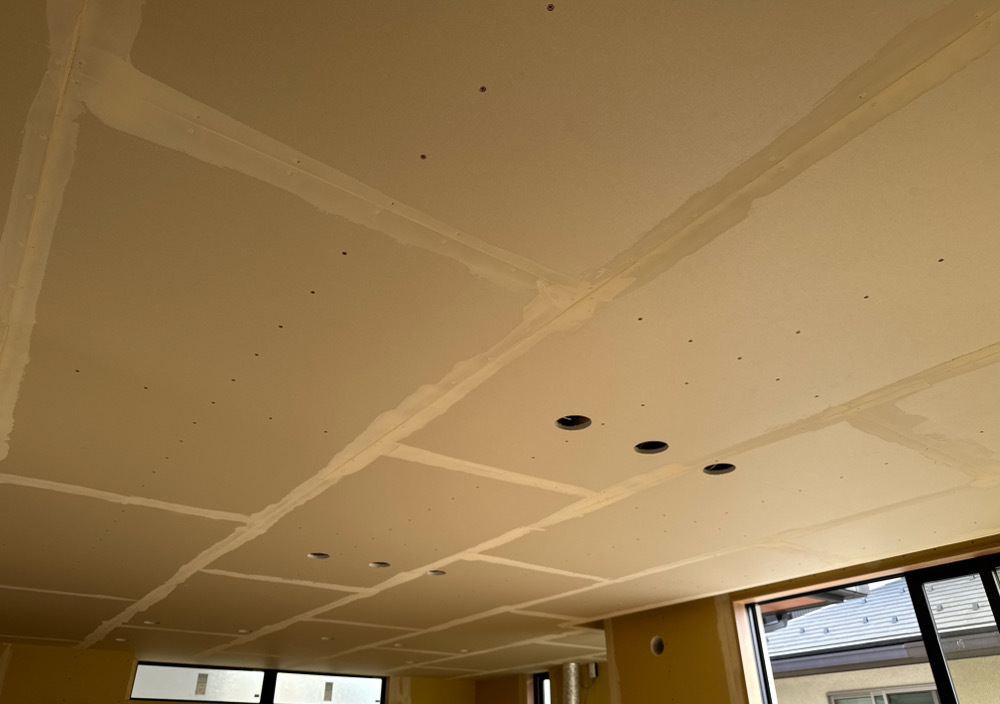

22. 2025年10月08日
内装工事

内装工事

引き続き、パテ処理を行っています。

23. 2025年10月07日
内装工事

内装工事

クロス貼り前のパテ処理を行っています。

24. 2025年10月06日
電気工事

電気工事

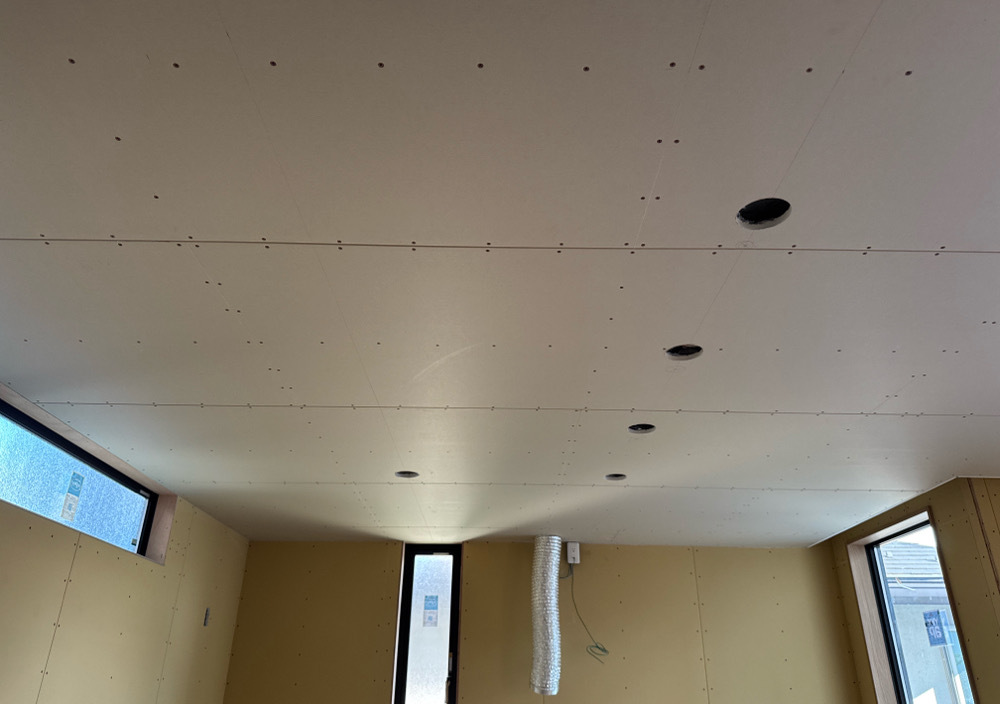

石膏ボードの開口を開けています。

25. 2025年10月02日
仮設工事

仮設工事

仮設足場を解体しました。

26. 2025年10月01日

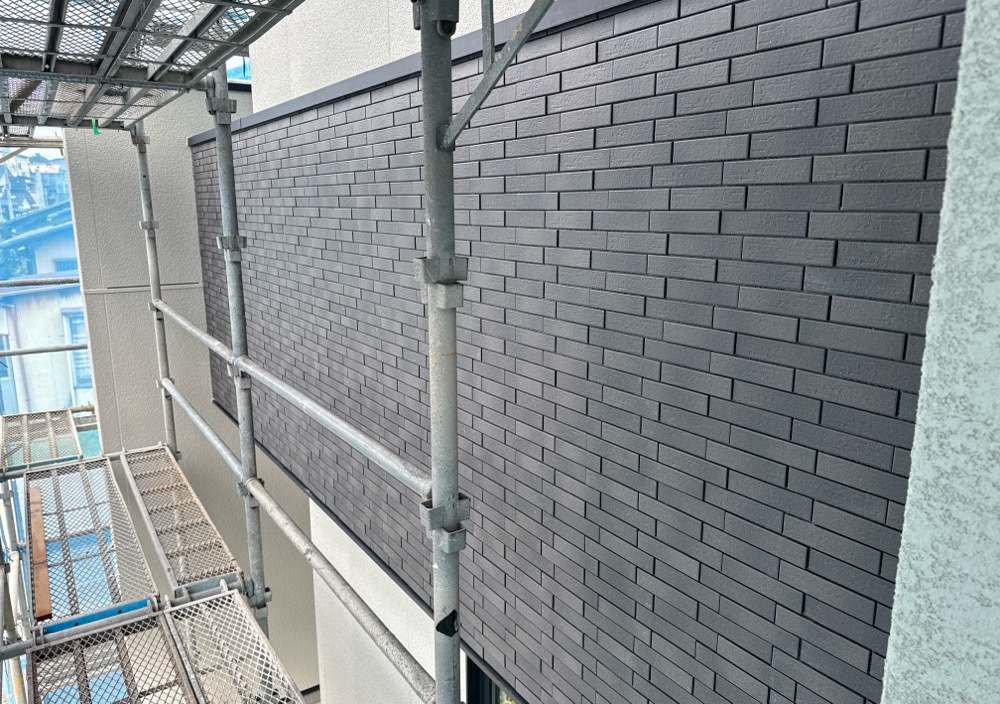

タイル工事

タイル工事

外部のタイル張り仕上げを行っています。

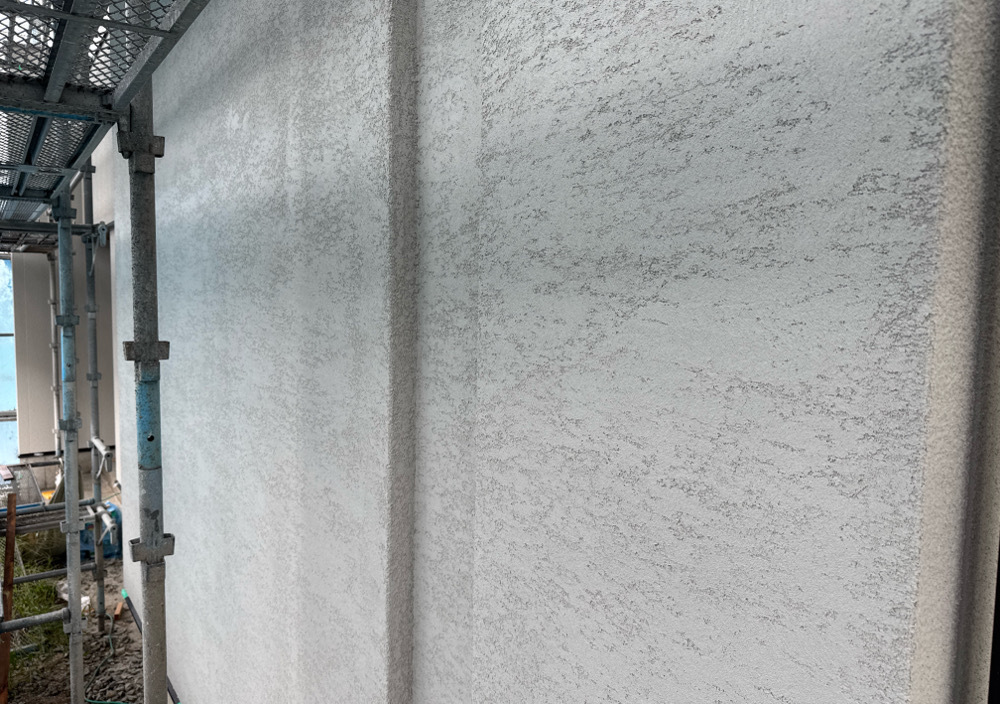

27. 2025年09月24日
木工事

木工事

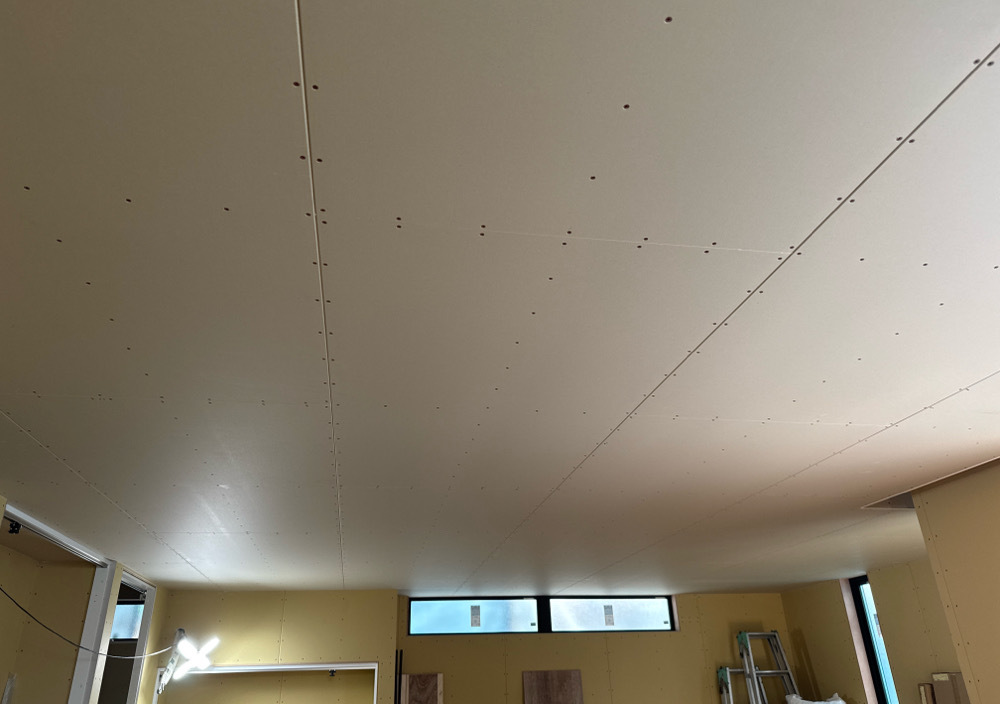

天井の石膏ボードを貼っていきます。

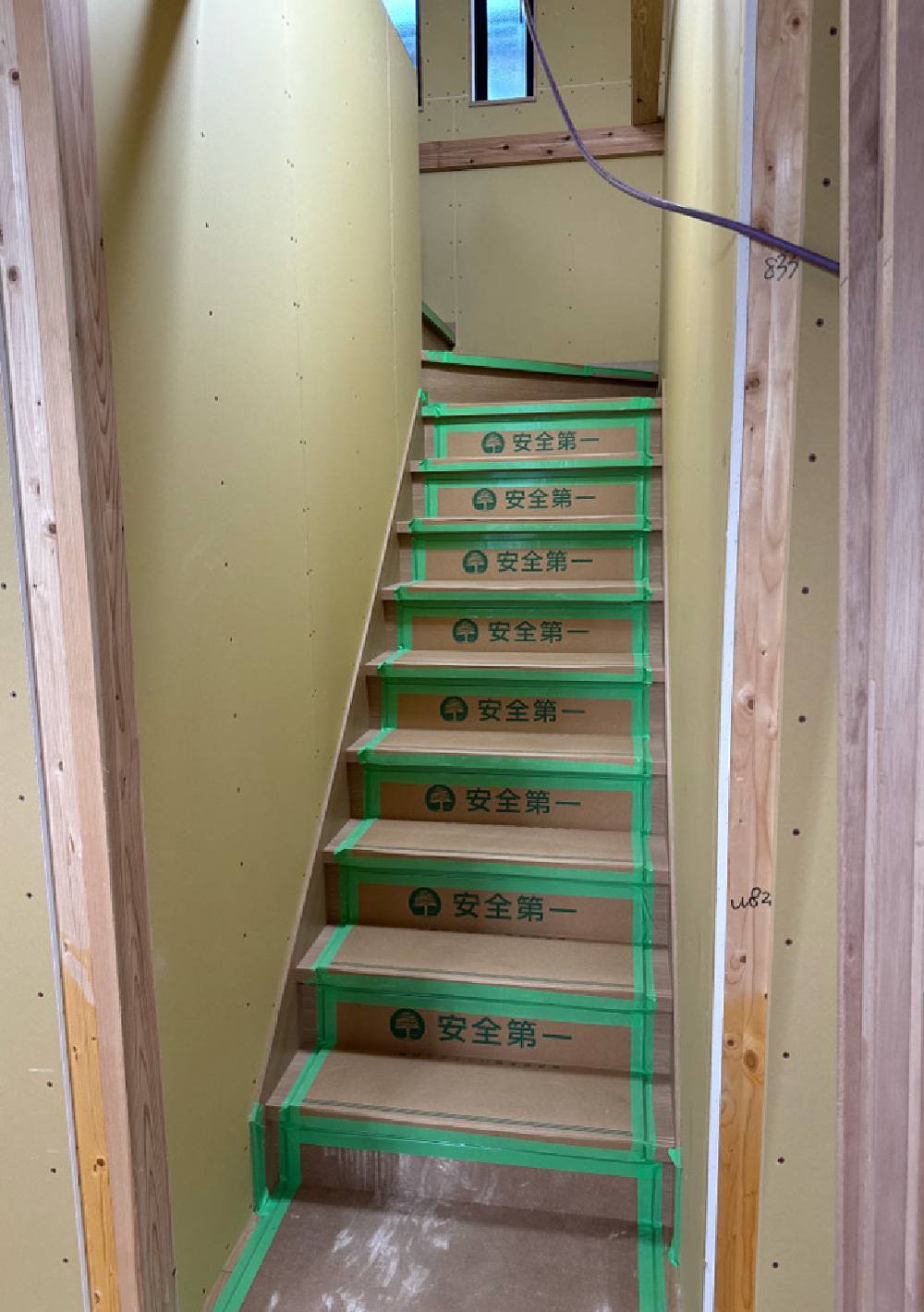

28. 2025年09月22日
木工事

木工事

階段を施工します。

29. 2025年09月19日
住宅設備工事

住宅設備工事

システムバスを取り付けます。

30. 2025年09月19日
左官工事

左官工事

外部の塗り壁、吹付塗装仕上げを行っています。

31. 2025年09月17日

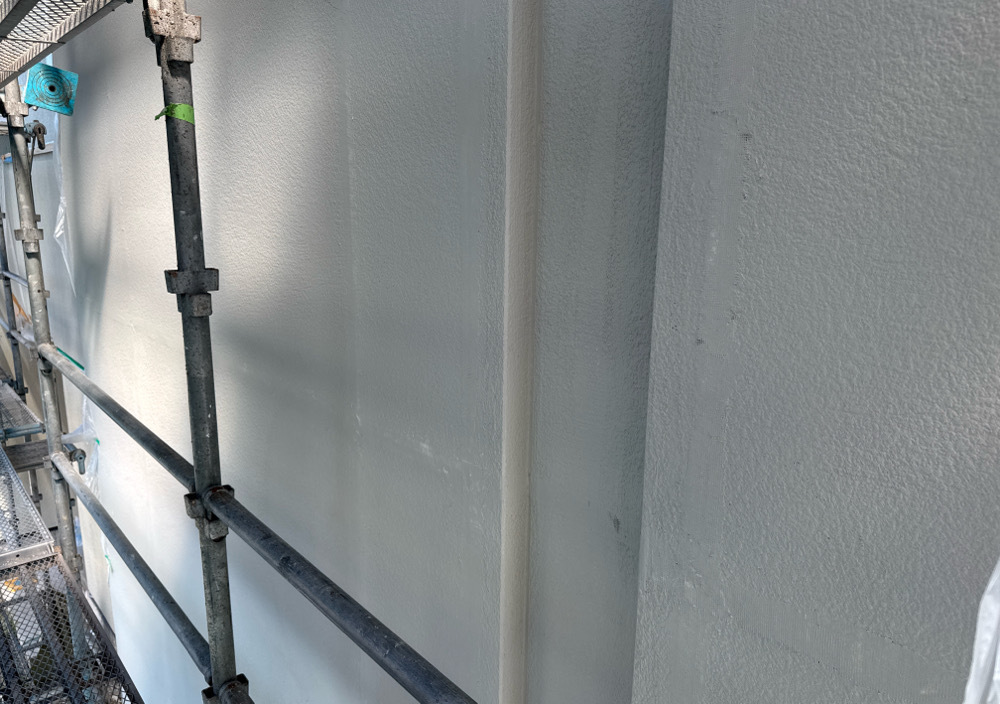

左官工事

左官工事

外壁の塗り壁部分を仕上げていきます。
写真は下塗りをした様子です。

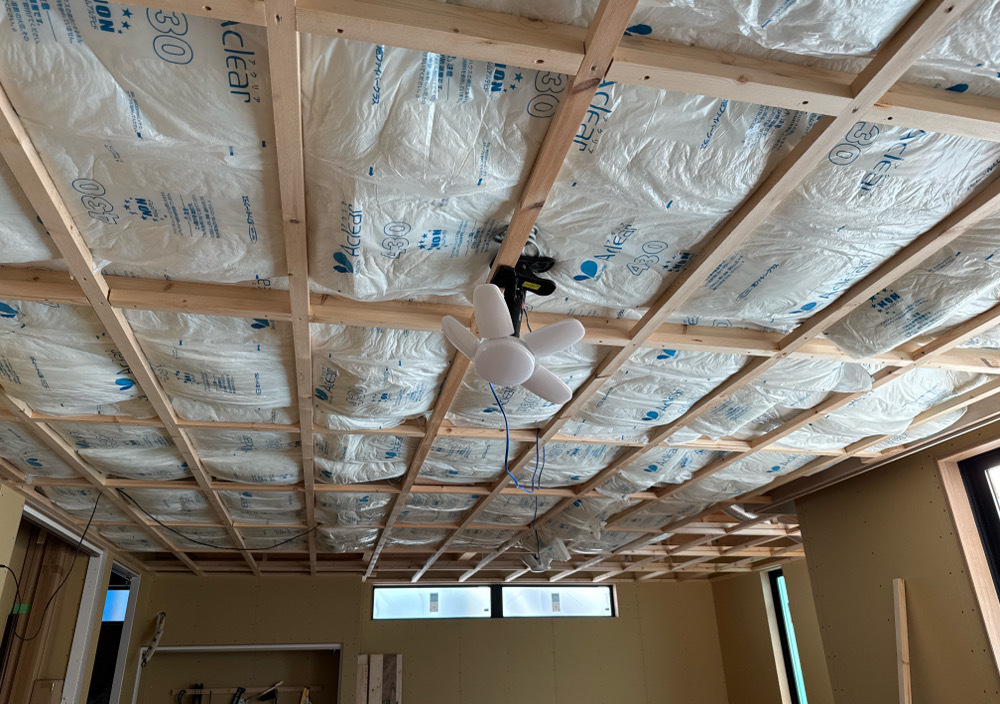

32. 2025年09月16日
木工事

木工事

天井の断熱材を入れていきます。

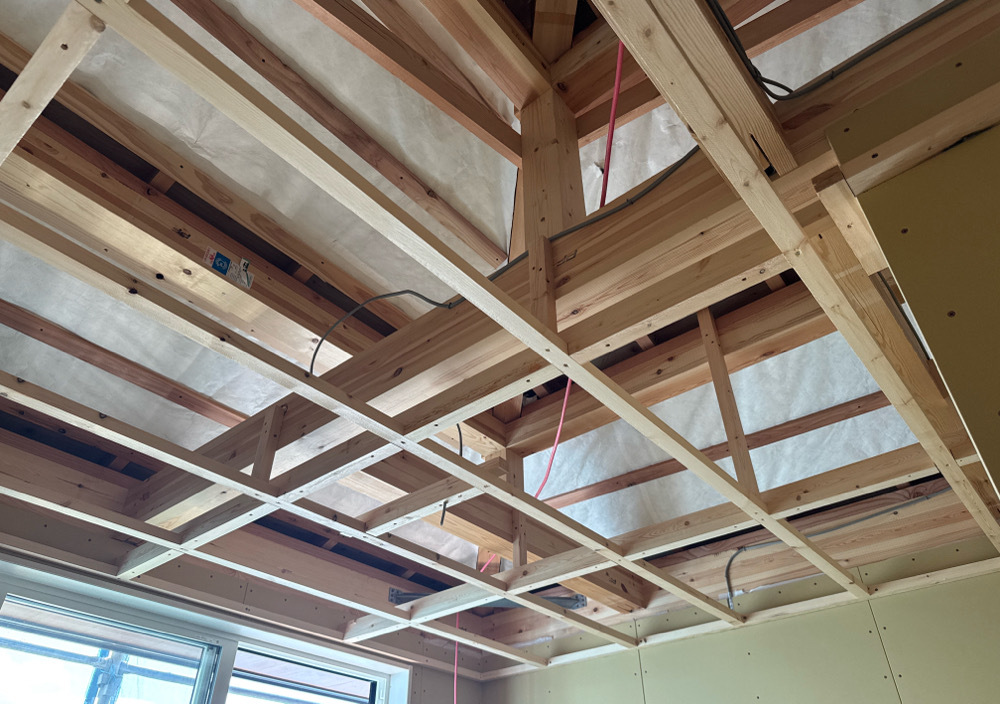

33. 2025年09月11日

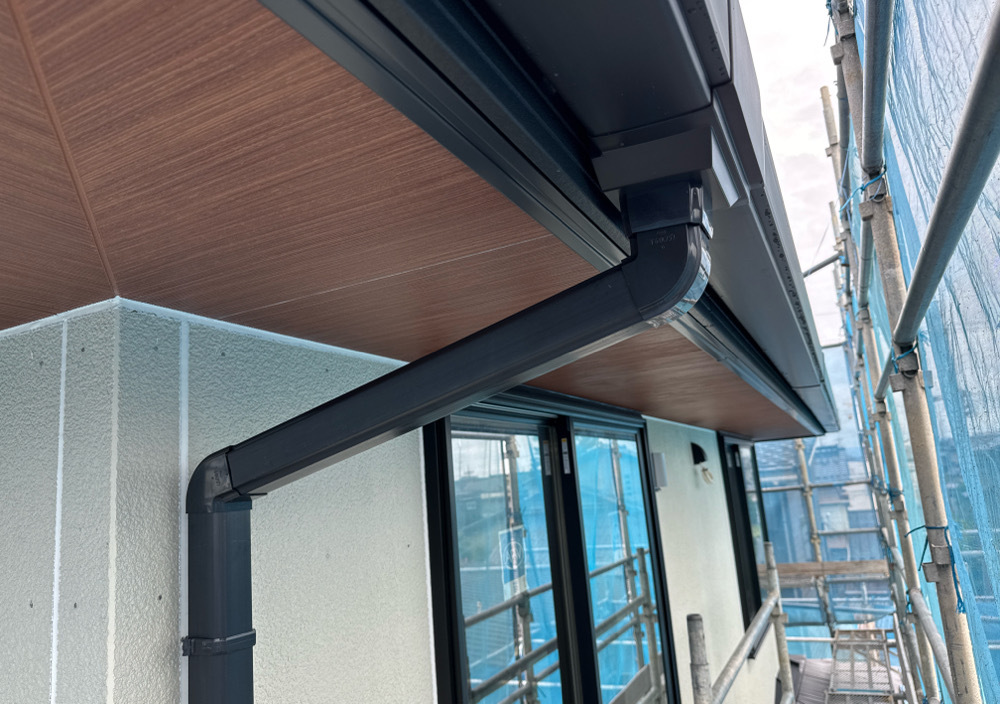

板金工事

板金工事

雨樋を取り付けています。

34. 2025年09月09日
木工事

木工事

1階の天井下地を施工しています。

35. 2025年09月03日
木工事

木工事

引き続き、2階の天井下地を施工しています。

36. 2025年09月01日
木工事

木工事

2階の天井下地を施工しています。

37. 2025年08月28日

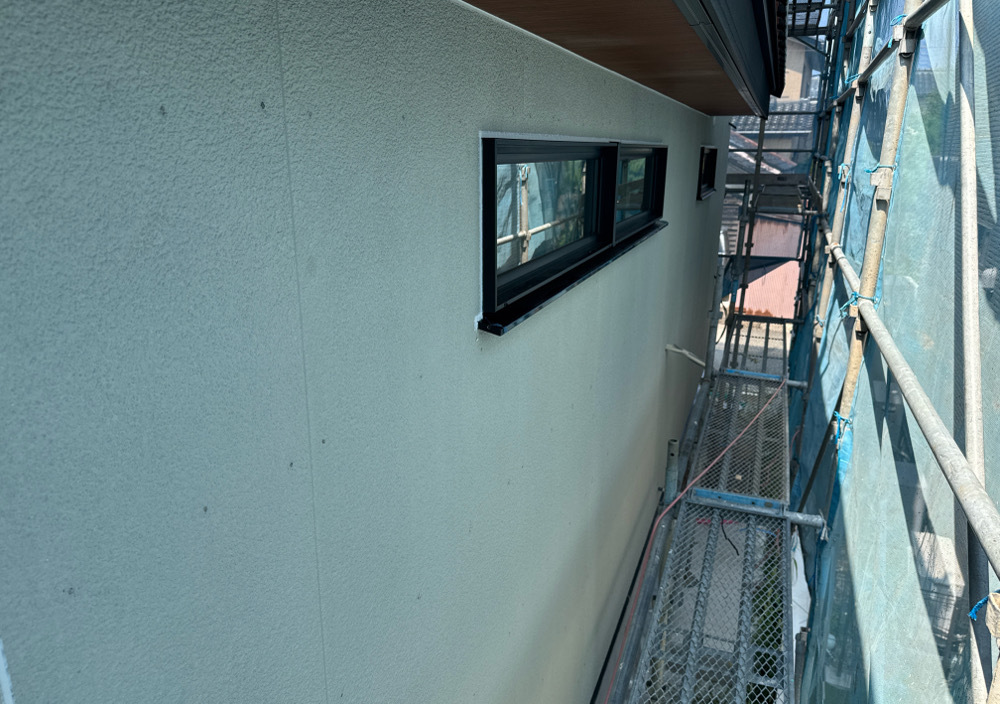

外装工事

外装工事

引き続き、サイディング張りを行っています。

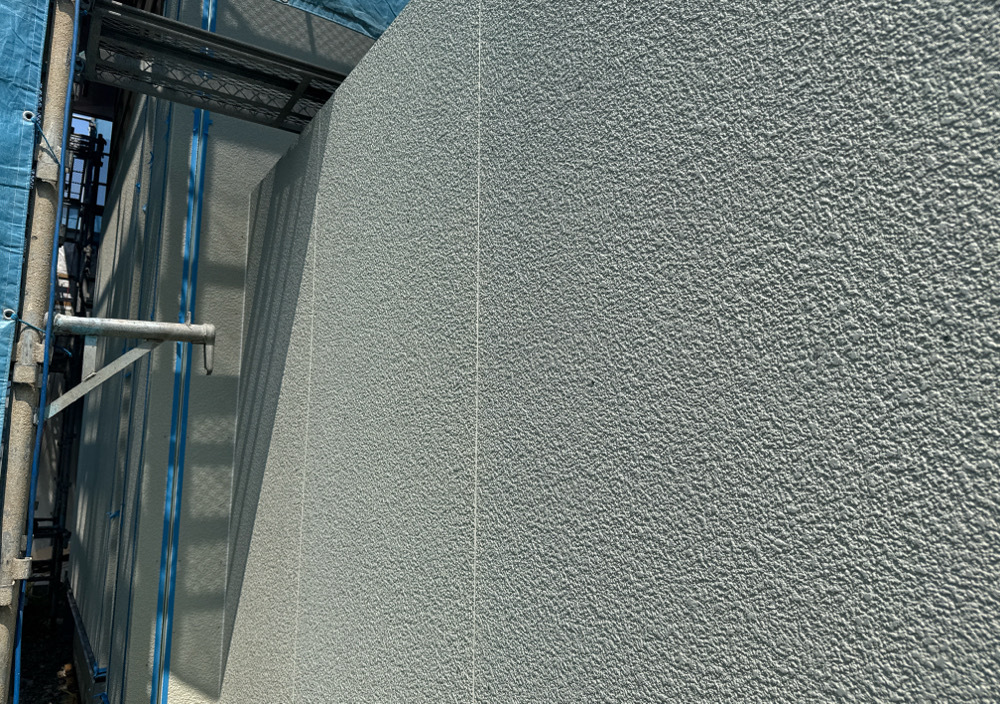

38. 2025年08月26日
外装工事

外装工事

サイディング張りを行っています。

39. 2025年08月25日

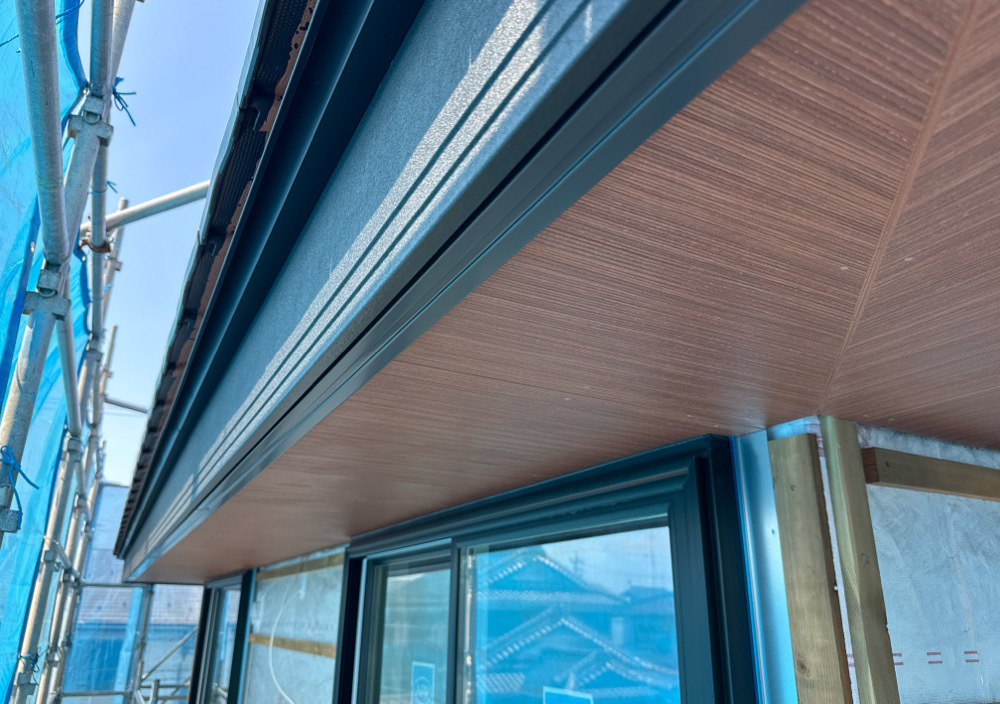

外壁工事

外壁工事

軒裏の仕上げ材を施工していきます。

40. 2025年08月22日

木工事

木工事

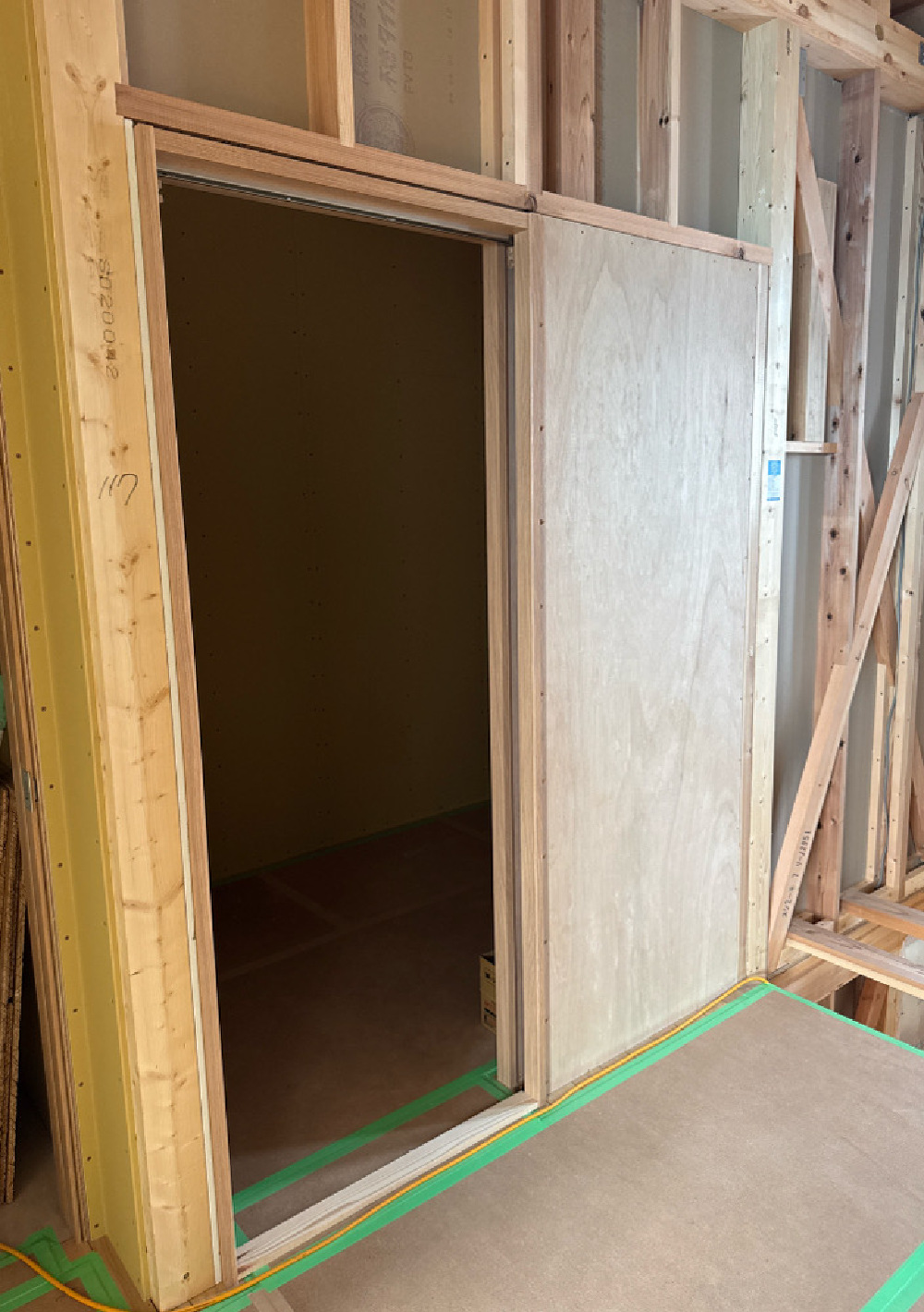

建具枠を取り付けていきます。

41. 2025年08月19日
木工事

木工事

壁の石膏ボードを貼っていきます。

42. 2025年08月06日
木工事

木工事

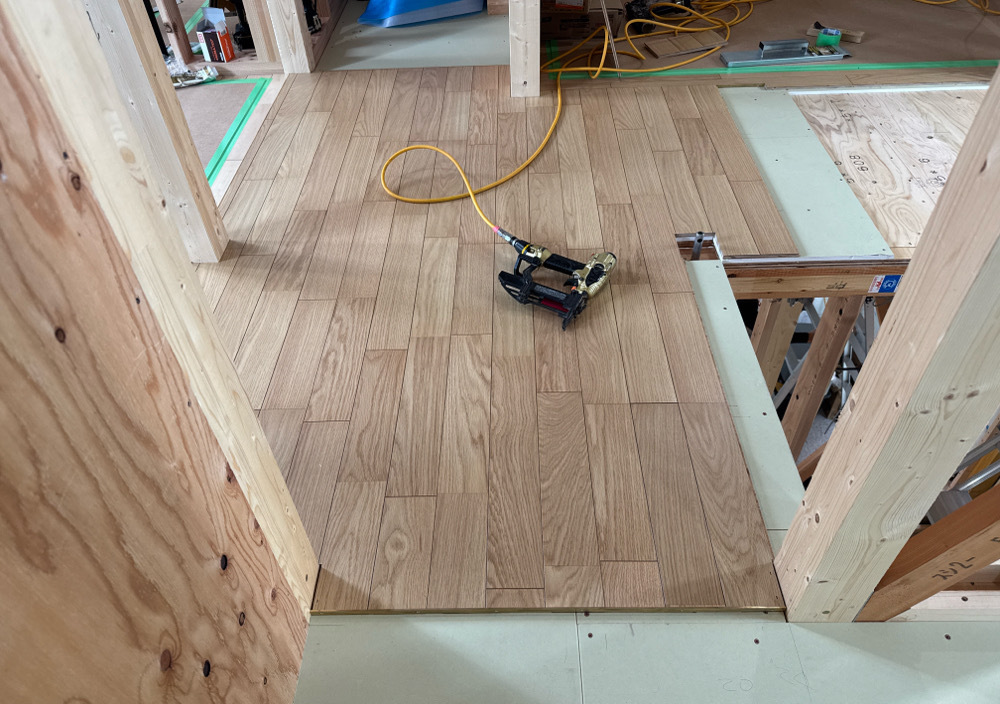

フロア貼りを行っています。

43. 2025年08月04日
木工事

木工事

壁の断熱材を入れていきます。

44. 2025年07月30日
木工事

木工事

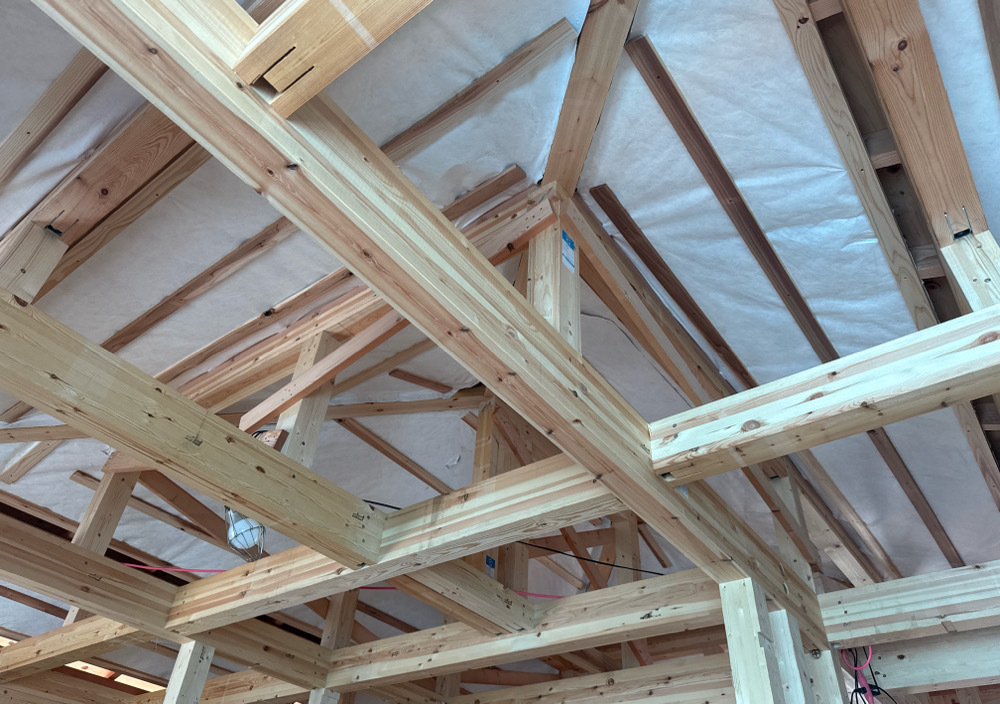

屋根裏の遮熱シートを抑えていきます。

45. 2025年07月28日

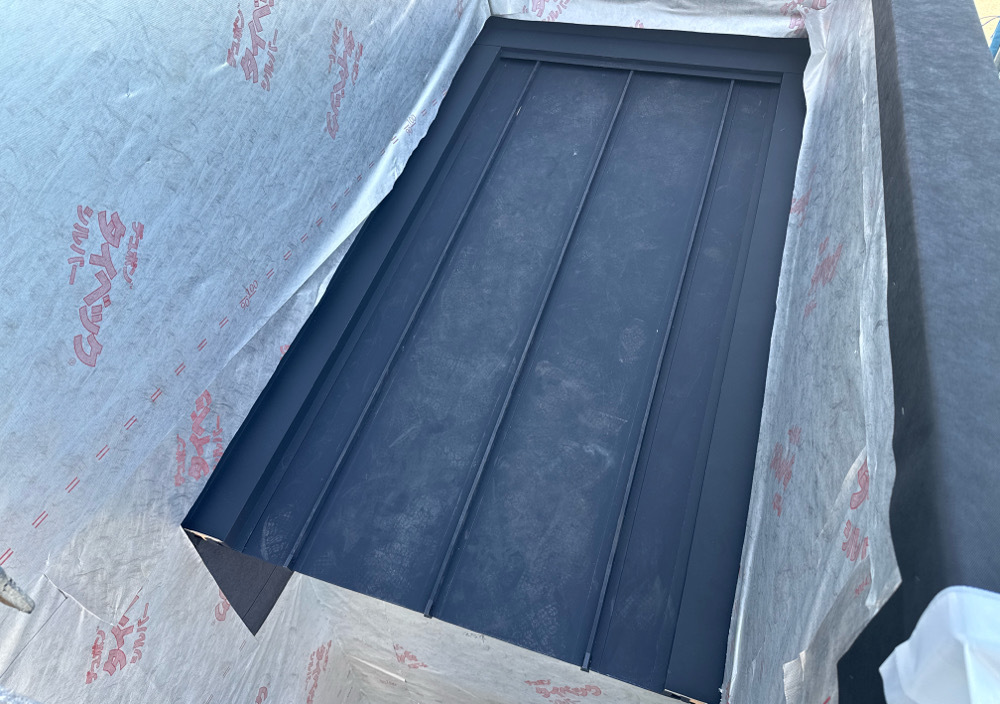

板金工事

板金工事

板金屋根を施工します。

46. 2025年07月22日
木工事

木工事

引き続き、外部下地を施工しています。

47. 2025年07月18日
木工事

木工事

外部下地を施工しています。

48. 2025年07月15日
屋根工事

屋根工事

屋根の瓦葺きを行っています。

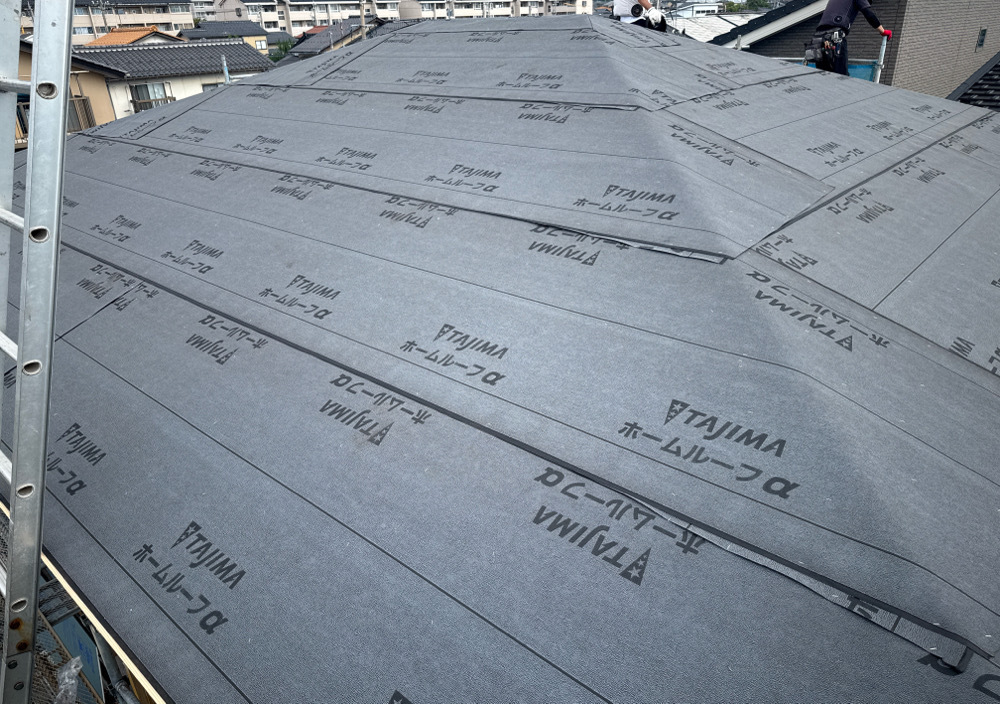

49. 2025年07月14日
木工事

木工事

外部の遮熱シートを貼っていきます。

50. 2025年07月11日
木工事

木工事

外部の面材を貼っていきます。

51. 2025年07月09日
屋根工事

屋根工事

屋根のルーフィングを貼っていきます。

52. 2025年07月08日

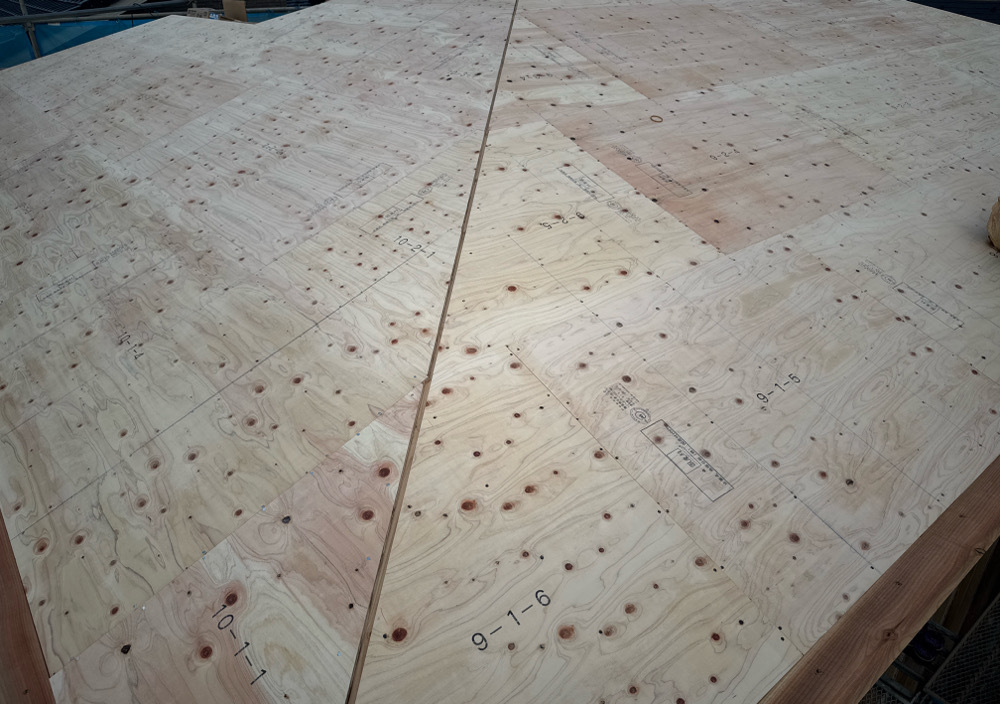

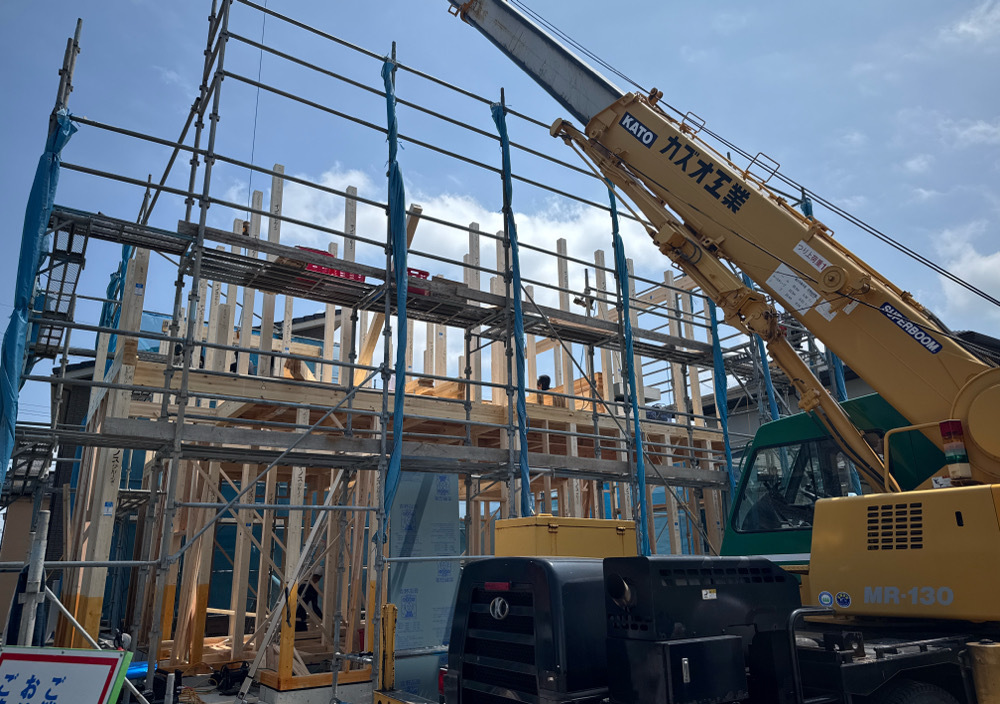

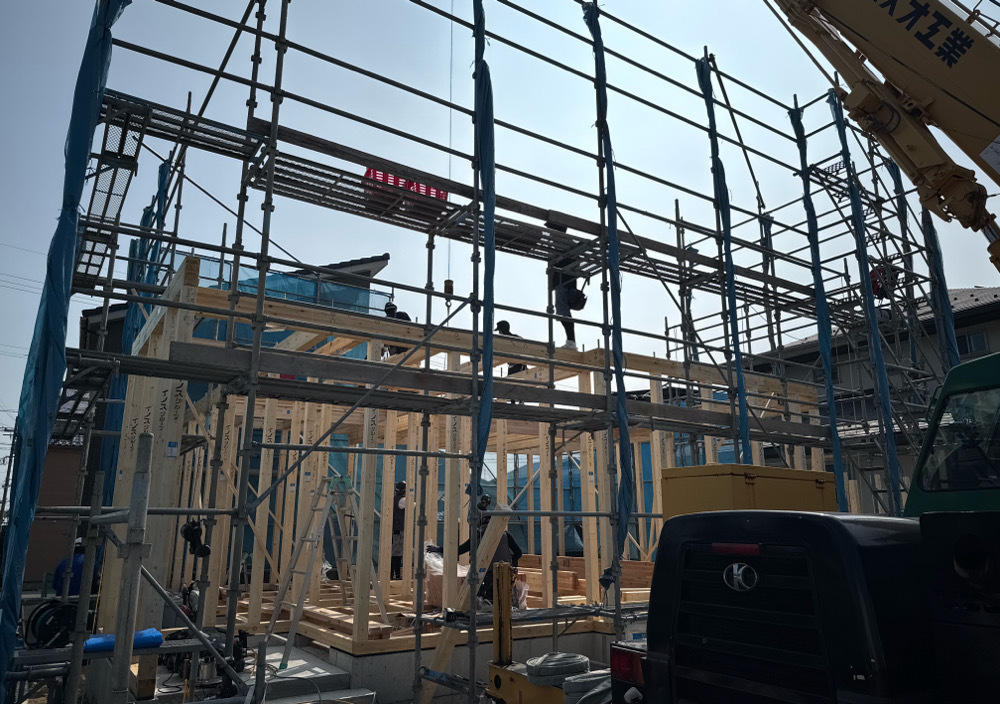

上棟

上棟

午前8時ごろ、1階の柱を立てていきます。

53. 2025年07月08日
上棟

上棟

午前9時ごろ、1階の梁を掛けていきます。

54. 2025年07月08日
上棟

上棟

午前11時ごろ、2階の柱を立てていきます。

55. 2025年07月08日
上棟

上棟

午前11時半ごろ、2階の梁を掛けています。

56. 2025年07月08日
上棟

上棟

午前12時ごろ、小屋束を立て母屋を組んでいきます。

57. 2025年07月08日
上棟

上棟

午後1時半ごろ、屋根垂木を掛けます。

58. 2025年07月08日
上棟

上棟

午後3時半ごろ、屋根の野地板を施工します。

59. 2025年07月07日
仮設工事

仮設工事

仮設足場を組みます。

60. 2025年06月30日
木工事

木工事

土台伏せを行っています。

61. 2025年06月24日
基礎工事

基礎工事

玄関ポーチの土間コンクリートを打設しました。

62. 2025年06月16日
基礎工事

基礎工事

基礎の型枠を解体しました。

63. 2025年06月12日
基礎工事

基礎工事

基礎の立上りのコンクリートを打設しました。

64. 2025年06月01日
基礎工事

基礎工事

基礎の立上り型枠を組みます。

65. 2025年05月26日
基礎工事

基礎工事

基礎のベースコンクリートを打設します。

66. 2025年05月24日
基礎工事

基礎工事

基礎の配筋を行います。

67. 2025年05月22日
基礎工事

基礎工事

捨てコンを打設します。

68. 2025年05月21日
基礎工事

基礎工事

砕石敷きを行います。

69. 2025年05月20日
基礎工事

基礎工事

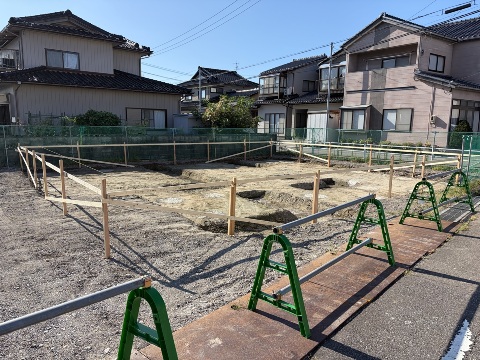

建物の位置を出す、遣り方の作業を行います。

物件データ

延床面積107.55㎡(32.52坪)
施工面積112.95㎡(34.16坪)
営業担当木谷
現場監督小杉
特徴➀シンプルモダンな外観
特徴②大開口のある広々したLDK
特徴③フラット対面のペニンシュラ型キッチン
特徴④落ち着きあるオーク色の和モダンコーディネート
特徴⑤リビングとつながるプライベートテラス
